BlockchAIn握65MW合約電力,10年長約能否換到穩定現金流?

BlockchAIn把挖礦電力轉成AI資料中心資產

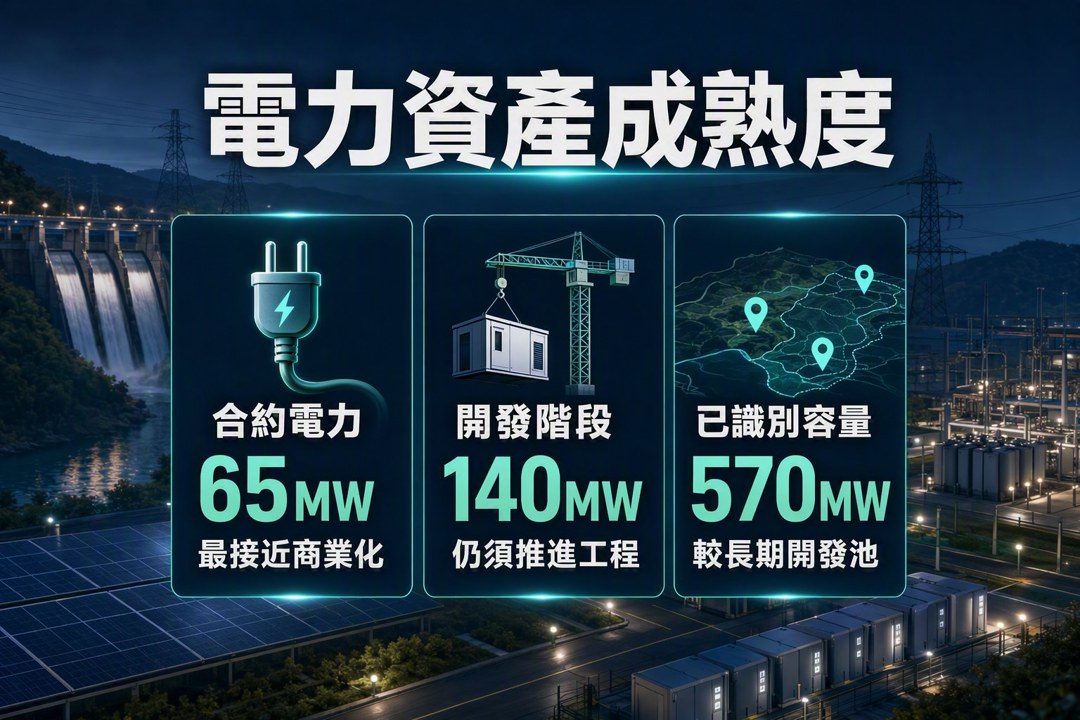

BlockchAIn數位基礎設施(AIB)正把營運重心轉向人工智慧與高效能運算(HPC)主機託管。截至2026年8月22日,公司已掌握65MW合約電力,另有140MW處於開發階段,已識別總容量達570MW。這三組數字代表不同成熟度,65MW合約電力最接近商業化,140MW仍要推進工程,570MW則屬較長期的開發池。
公司已停止大部分位元幣挖礦,並計畫把原有40MW挖礦場改造為AI與HPC用途。舊場地若已具備供電、分區與基礎設施,轉換速度可能快於全新開發;設備規格、冷卻系統與網路連線仍須配合AI伺服器的高功率密度。礦場留下的價值,逐漸從算力設備轉到土地、電力與併網資格。

電網排隊五到六年,電力合約成為開發起點
財務長Jolienne Halisky提出「電力優先」策略,每個新建專案都要搭配執行中的能源服務協議(ESA)。主要市場的資料中心需求成長快於電網擴建速度,併網排隊時間可能長達五到六年。AI資料中心的開發瓶頸因此落在可交付電力與時程,光有土地和建築規畫仍難以承接客戶。
BlockchAIn利用已供電、已完成分區規畫的場地,再搭配模組化資料廳縮短建置期。這套打法有點像諸葛亮北伐前先處理糧道,電力供應決定大軍能走多遠。預先鎖定電力可提高專案可執行性,也有利於公司和GPU雲端平台、AI基礎設施業者展開合作。
570MW已識別容量提供長期成長選項,距離營收仍有多道程序。土地控制、電力協議、工程許可、融資、租約與正式啟用,需要逐步完成。投資判斷上,合約電力、在建容量與遠期容量應分開計算,避免把整個開發池直接視為可出租資產。
長約可拉高能見度,租賃談判仍在推進
公司正與多家潛在客戶洽談,其中包含65MW公用事業負載與50MW IT負載。公用事業負載代表場址向電網取得的總用電能力;IT負載則是伺服器、儲存與網路設備直接使用的功率。兩種口徑存在冷卻、配電與其他設施耗電差異,不能直接視為同一組可出租容量。
規畫中的租約年期通常為10至12年,並附帶年度租金調整條款。租約若完成簽署,長約可提高收入能見度,也能協助專案取得融資。現階段仍處於談判,客戶簽約與實際上線是下一段里程碑;租約規模、起租時間及建置責任分配,將影響現金流開始貢獻的速度。
AI共置市場也存在客戶集中與技術規格風險。GPU雲端業者擴張很快,信用條件、資本實力與長期需求各有差異。資料中心一旦依照特定客戶需求投入建設,若啟用時程延後,資金占用與回收期都會拉長。
6,300萬美元募資支撐前期,後續建設仰賴專案融資
BlockchAIn今年第二季募得6,300萬美元,季末現金為5,280萬美元,帳上沒有傳統債務。這筆資金可支應前期開發與轉型,但資料中心屬於資本密集生意,140MW開發容量若持續推進,所需資金規模仍可能高於現有現金。
公司計畫採用專案級融資,讓各場址依據租約、資產與預期現金流籌資,降低企業資產負債表一次承擔全部建設成本的壓力。這種安排能否順利推進,仍取決於客戶品質、租約條件、工程預算與金融機構認可程度。無傳統債務提供初期彈性,後續融資成本將直接影響專案報酬。
2026年8月22日資料所列AIB報價漲幅為5.26%,顯示市場對AI資料中心轉型給出正面反應。單次股價上漲只能確認預期轉強,尚不足以判斷專案價值與投資報酬。後續可追蹤65MW租約進度、40MW舊礦場改造、140MW開發時程,以及專案融資能否同步到位。
目前的投資輪廓很清楚:BlockchAIn握有稀缺的電力與場址資源,也正在把短週期的挖礦營運轉成10至12年的資料中心合約。開發容量轉成已簽租約的比例,將決定這場轉型能否從資產故事走進穩定現金流。
關於作者
1
台積電法說後怎麼布局?10月中至月底三階段操作策略一次看懂
2
【每日簽到領獎】最高送 400 元超商禮券 + LINE Points
3
匯入庫存送關鍵產業解析:每天花五分鐘看完持股異動,整合台美股更省時
4
【籌碼K線 1月登入禮】籌碼集中股(4)
5
AI股殺盤第二個原因曝光!不是需求消失,而是市場開始擔心「借錢蓋AI」
【走圖教室】誠美材(4960)強勢飆漲後出現高檔爆量!主力出貨訊號與多頭退場時機|走圖小天后林穎
28minutes ago
【每週精選】2026/10/12-10/16 多空鎖股清單
31minutes ago
【00985A】10/16 操作日報|大砍ABF富邦金,資金換手轉進航運
34minutes ago
[欄位異動公告]預計於 2026/11/09(一) 執行 (影響表格:港股上市公司基本資料)
35minutes ago
台美股創新高 ETF該追還是賣?漲勢背後暗藏風險 這樣布局更穩健
41minutes ago
