離岸風電3-3期投標只剩兩家,年底選商能否恢復熱度?

基本面選股技法 - 邱柏

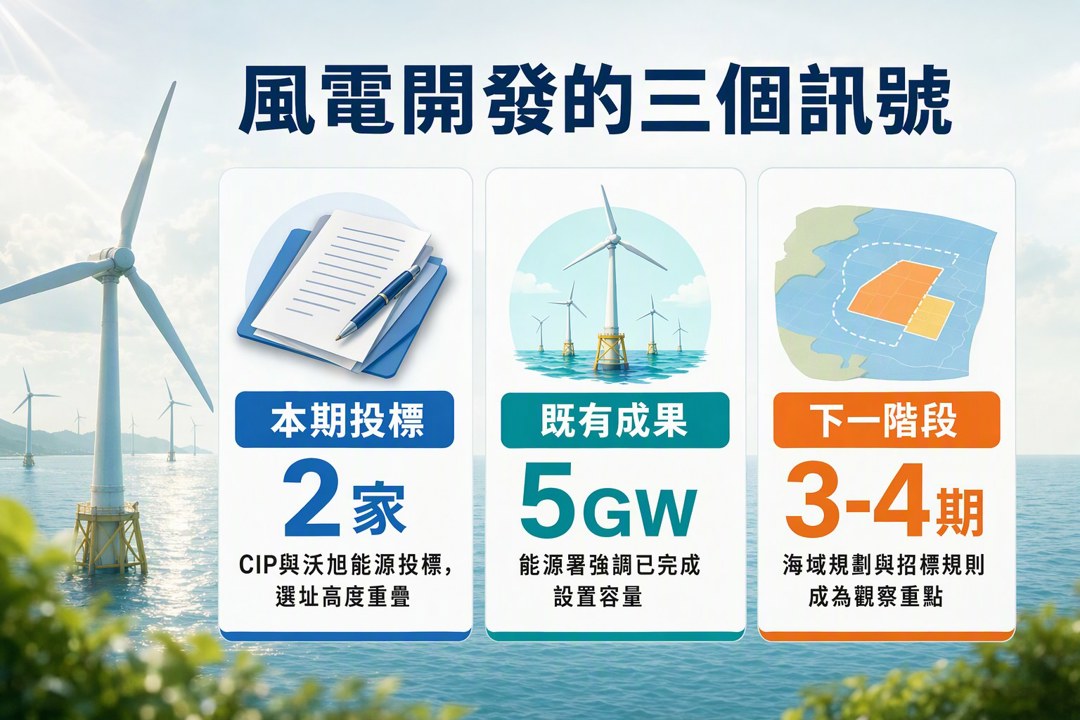

3-3期只收到兩家投標,選商熱度明顯降溫

台灣離岸風電區塊開發第三階段3-3期,9月底截止收件後,只收到CIP與沃旭能源兩家外商投標。台中與彰化外海的選址高度重疊,外界多半預期最後可能只會有一家業者拿下資格。經濟部預計在今年底前完成選商與容量公告,這代表今年下半年的風電開發節奏,已經從擴張轉向檢視承接能力。

這次收件數偏少,市場會直接聯想到幾個老問題:標規變動、環評限制、行政契約解約進度,以及中央與地方溝通時間拉長。CIP亞太區域總裁許乃文的說法很直接,3-1期到3-3期一路走來,招標條件與開發環境都讓業者承壓。若把台灣離岸風電放回全球開發經驗來看,政策框架愈頻繁調整,開發商愈會把資本支出、工程時程與報酬率要求拉高,最後反映在投標意願上。



CIP把壓力指向招標規則與開發環境

CIP認為,3-3期標規出現大幅變動,已經影響招商結果。對開發商來說,離岸風電最怕的從來都不是單一技術問題,而是多個風險同時疊加:海域規劃、環評、併網、許可、地方協調,每一項都會拖長前置期。只要其中一環卡住,專案融資、供應鏈排程與設備下單都會一起往後延。

許乃文主張,政府在推進3-4期前,應先重新盤整海域規劃與招標規則。這個建議的核心意思很清楚,業者要的是可預期的遊戲規則,才能把風場容量、施工窗口與未來發電量估算得更準。離岸風電的單位成本本來就高,若政策條件反覆變動,LCOE會被再往上推,長天期電廠的財務模型也會更難成立。



能源署強調5GW已落地,政策仍有延續性

經濟部能源署對外回應時,態度相當強硬。官方指出,台灣推動離岸風電已超過十年,3-1到3-3期都是在公開徵詢意見後推進,政策延續性仍在。能源署也強調,目前台灣已完成5GW設置容量,這是實際可驗證的綠能成果,顯示離岸風電已從示範階段走向規模化建置。

這段回應有一個重要訊號:政府想把討論焦點放在既有成果與後續推進,而不是讓市場只看這次投標數偏少。從總經角度看,5GW代表本地綠電供給已開始形成規模,對製造業綠電採購、RE100承諾,以及資料中心的用電需求規劃,都有實質意義。只是,政策能走到哪一步,還是要回到後續選商能否恢復競爭、併網與審查能否加速。



後續觀察要看選商規則、併網能力與資本支出承擔

這次3-3期招商偏冷,市場會先把它解讀成台灣離岸風電開發難度仍高。短線上,能見度較高的是今年底前的容量公告;中期則要看3-4期是否調整海域規劃與標規。若規則持續偏複雜,開發商對資本支出的保守態度會延續,風機、海事工程、海纜與相關電力設備的訂單節奏也會跟著受影響。

我會把這件事放回整體綠能週期來看。離岸風電的關鍵從來都在政策穩定度、併網進度與融資成本,補貼退場壓力、利率環境偏高、行政流程偏慢,三者同時存在時,專案推進速度就容易放慢。5GW是既有成果,3-3期收件偏少則提醒市場,後面每一階段的落地條件都會更嚴格。你們如果要看台灣離岸風電下一步,我會先盯招標規則、海域配置與併網條件,這三項才是後面容量能否持續增加的核心觀察點。
