AI基建長約提前鎖單,誰能先把預付款變營收?

柏宇 KD 獲利模式




AGPU用30億美元合約測試GPU基建的高槓桿模式

AI算力需求正從大型雲端業者,延伸到專用資料中心、太空設施與軍方後勤。Axe Compute(AGPU)提供了一個較激進的案例:客戶以長約和預付款鎖定GPU產能,公司再用專案融資建置基礎設施。電力、場地與合約期限,開始和晶片供應同樣影響部署速度。

截至今年8月18日,AGPU累積簽約額超過30億美元。管理層估計,全部專案完成部署後,年化收入可達6.96億美元以上。公司也已取得超過5億美元客戶預付款,其中一個擴充集群的首筆預付金超過3.17億美元。

這些數字反映客戶願意提前支付資金,換取未來算力供應。AGPU採取「Build+Access」雙模式;Build涵蓋基礎設施建置,Access則提供算力使用權。公司內部模型估計,合約毛利率介於28%至44%,EBITDA利潤率可達62%至76%。

這套模型帶有很高的營運槓桿。客戶預付款可以降低前期資金壓力,長約則提高收入能見度。30億美元簽約額仍需完成部署,財報能否接住合約規模,取決於建置、驗收與收入認列速度。



第二季營收仍集中於Access,帳面獲利受數位資產拖累

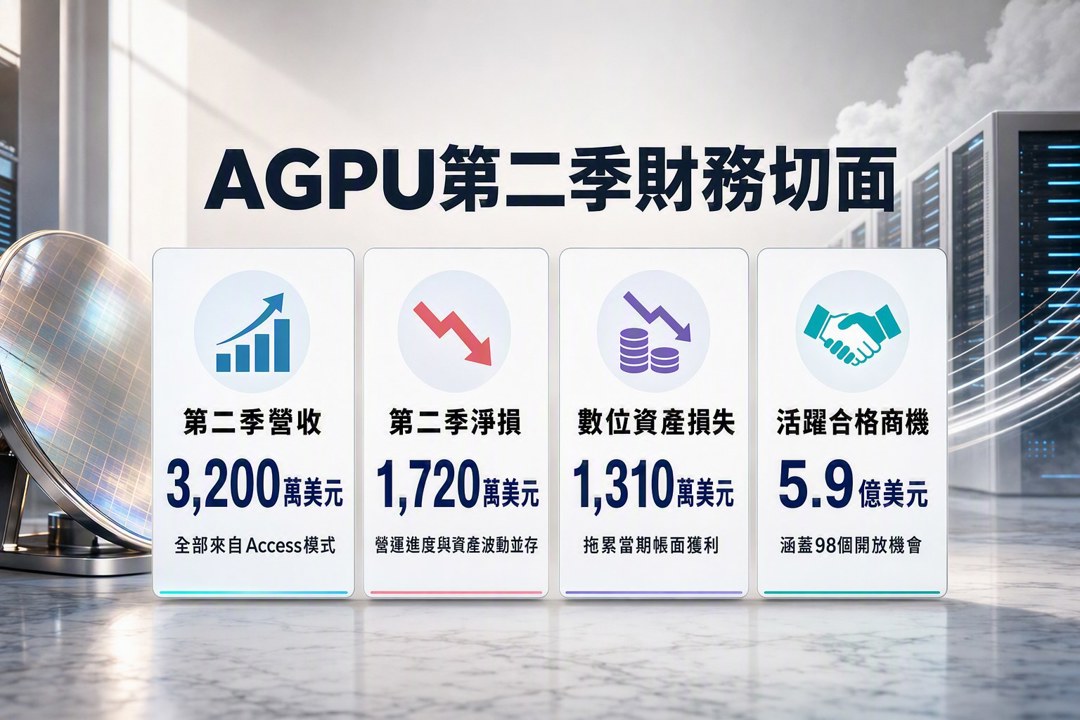

AGPU第二季營收為3,200萬美元,全部來自Access模式,Build收入尚未開始認列。同期淨損1,720萬美元,其中1,310萬美元來自數位資產損失。這代表目前的損益表同時受到營運進度與資產價格波動影響。

財務長Jeremy Yaukey-Witter提出調整後EBITDA,希望排除代幣公允價值變動,呈現算力業務的營運成果。這項指標有助於拆解損失來源,也提醒投資人,現金流、會計獲利與合約價值仍處於不同階段。

管理層預計在四個月內完成建置並啟動Build收入。若時程延後,合約負債可能持續停留在資產負債表,數位資產波動也會繼續干擾帳面獲利。高預付款可以支援建置,履約義務同時增加交付壓力。

AGPU另有5.9億美元活躍合格商機,涵蓋98個開放機會,並設定今年底前新增20億美元簽約額的目標。這些數字提供後續成長線索,與已認列營收仍要分開評估。簽約、部署與收款是三個階段,任何一段延遲都會改變資金需求。



Blackwell與Vera Rubin需求提前進入長約

AGPU現有商機總金額約三分之二指向Blackwell級GPU或NVIDIA(NVDA)後續的Vera Rubin平台。公司表示,已接到Vera Rubin的顯著早期需求。客戶開始在產品正式大量部署前,以長約與預付款保留未來產能。

這種採購方式反映高階GPU供應仍具稀缺性,資料中心交付也受到電力、冷卻與場地限制。晶片到貨只完成其中一環,機房能否準時通電,將直接影響收入認列。算力基礎設施商因此逐漸從設備承租者,擴大成融資、建置與營運整合者。

AGPU希望利用客戶信用與專案融資,降低母公司直接承擔的資本支出。這種安排能擴大部署規模,也會增加合約設計、融資成本與交易對手風險。GPU稀缺創造議價條件,財務韌性仍由交付能力與資金結構決定。



NASA合約把太空處理設施納入長期採購網絡

公共部門也在提前配置任務所需的實體基礎設施。NASA將All Points Logistics、Blue Origin、Firefly Aerospace(FLY)與L3Harris Technologies(LHX)加入Spacecraft Processing Operations Contract供應商名單。合約總上限為1億美元,採不定期、不定量的多家採購架構,訂單依個別任務下達。

供應商將提供航太器與火箭硬體的預處理服務,包括整備、燃料加注、整合與封裝。訂購期延伸至2033年,由佛州甘迺迪太空中心的Launch Services Program統籌,服務範圍涵蓋大學小型衛星與高優先級科學任務。

取得供應商資格未必立即帶來收入,卻能讓既有設施參與更長期的任務競標。Firefly已在加州Vandenberg太空軍基地承接部分工作,並使用距離自家Space Launch Complex 2不到0.5英里的載荷處理設施。基地內完成處理、加注與封裝,有助縮短載荷抵達至發射的等待時間。

Firefly先前也取得Quicksounder與INCUS衛星的Alpha火箭發射合約,以及價值1.44億美元的Blue Ghost月球任務。發射服務與地面處理若能共用設施,固定投資便可分攤到更多任務,資本效率也有改善空間。



Xos行動儲能顯示軍方開始重視可部署電力

Xos(XOS)取得美國空軍原型合約,將Xos Hub行動電池儲能系統改裝為可部署式行動充電系統。設備將支援電動化地勤設備與車輛,組裝與整合工作安排在田納西州Byrdstown工廠。

這份合約提供的是軍方電力後勤證據,尚未直接證明國防GPU採購規模。它顯示可移動、可快速部署的供電能力,已逐漸納入軍事作業規畫。資料處理設備、電動車輛與基地設施增加後,穩定供電會成為任務持續運作的共同限制。

AGPU、Firefly與Xos分別位於算力供應、太空處理及行動能源環節,收入模式與執行風險差異很大。公共部門長約可以提高需求能見度,合約上限、供應商資格與原型案仍無法直接等同已取得營收。

下一輪基礎設施投資的分化,將落在合約轉成部署的速度、設施利用率、現金流品質,以及融資結構能否承受延誤。當NVIDIA新平台需求提前鎖定,市場接下來要辨識的機制很清楚:哪些公司能把預付款轉成按期交付,再把交付轉成可持續的自由現金流。
