Meta用合資分攤410億美元建設,表外承諾撐得起估值嗎?

CY Research




Hyperion合資案把前期資金壓力分給Blue Owl

今年8月15日,Meta Platforms(META)因資料中心融資安排受到市場關注。公司透過合資企業分攤AI基礎設施開支,部分相關負擔留在資產負債表外,短期財務壓力因而下降,未來承諾則需要另外評估。

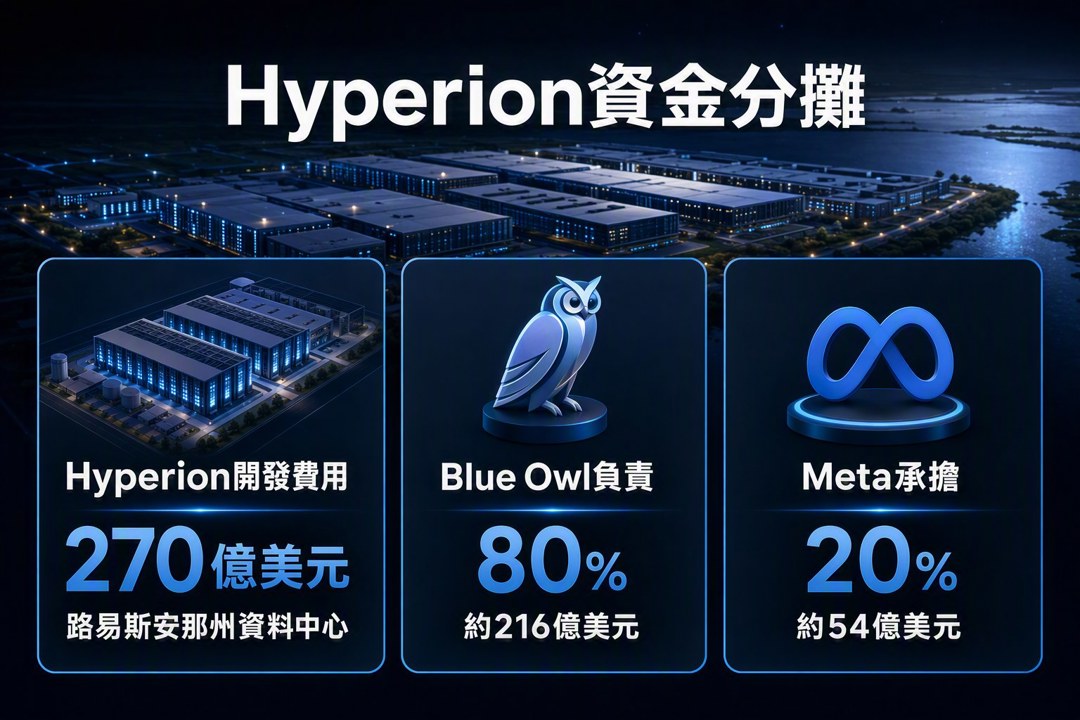

路易斯安那州Hyperion資料中心的開發費用約為270億美元。Blue Owl Capital負責其中80%,約216億美元;Meta承擔20%,約54億美元。對正處於AI軍備競賽的Meta來說,這種安排可以同步推進大型資料中心,又能降低建設初期的現金需求。

資金分攤只是第一層。設施完工後,Meta計畫租賃使用權,並對部分未來價值提供保證。開發階段的資本支出,會逐步轉換成租賃付款、資產價值保證與其他合約義務。這些項目出現的時間不同,投資人若只看帳面負債,容易低估整個專案的經濟負擔。



表外融資保留財務彈性,也累積或有責任

合資企業是否納入Meta合併報表,會受到控制權、風險承擔及報酬歸屬等會計判斷影響。部分債務留在合資企業層級,可以讓Meta的帳面負債與初期資本支出維持較低水位,對自由現金流與資產負債表觀感都有幫助。

然而,表外負擔仍有經濟實質。若資料中心價值明顯下跌,Meta提供的價值保證可能觸發額外責任;若會計處理需要調整,部分資產與負債也可能重新回到合併報表。租賃合約同樣代表未來固定支出,分析時應與傳統借款一起納入資本結構。

這套模式很像把糧草交由盟軍先行籌措,主力得以快速推進,後方承諾仍由Meta的信用支撐。AI資料中心需求若持續成長,合資架構可以提高資本使用效率;若算力需求、租金回報或資產價值轉弱,尾端風險就會逐步浮現。



德州140億美元專案顯示融資模式可能擴大

Meta也與BlackRock在德州埃爾帕索推進約140億美元資料中心專案。兩個大型專案都引入外部資本,顯示合資融資可能成為Meta擴充AI基礎設施的重要工具,使用範圍已超過單一園區。

目前資訊尚未交代埃爾帕索專案的完整出資比例、租賃條款與價值保證內容,因此無法直接套用Hyperion的風險配置。兩案可以共同證明Meta正在降低初期自有資金需求,各自承擔多少財務責任,仍須依合約逐案拆解。

對供應鏈而言,大型專案持續推進,代表伺服器、網路設備、電力與散熱等需求仍有建設支撐。對Meta股東而言,同一筆建設活動會同時帶來算力成長與長期付款義務,兩者都應放進報酬率計算。



估值需要納入租賃、保證與資產減值風險

Meta能否從這些資料中心取得足夠的廣告、推薦系統與生成式AI收益,決定合資模式最後創造多少股東價值。融資手法可以調整支出時點,無法替代專案本身的投資報酬率。算力利用率、AI相關營收與營業現金流,仍是判斷資本效率的主要依據。

後續財報應持續追蹤租賃與保證條款、合資企業承諾、資料中心資產評價,以及會計處理是否改變。若建設規模上升,相關租賃與保證責任也同步增加,自由現金流的表面改善就需要保守解讀。

現有資訊足以確認Meta正利用外部資本加快AI基礎設施建設,也能確認部分風險被延後到租賃期與資產價值波動中。估值判斷應回到AI投資帶來的資本效率,並把表外承諾視為完整財務責任的一部分。
