Oracle超級資料中心卡在天然氣管線

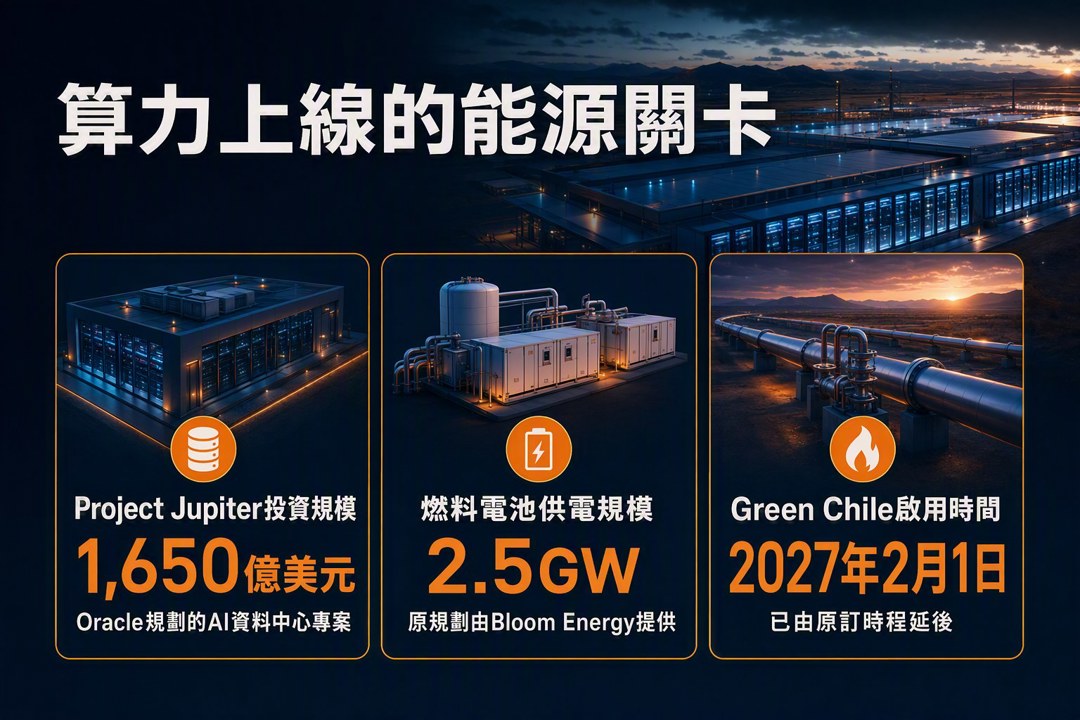

生成式AI的投資焦點已從GPU與伺服器,延伸到電力、燃料與資料中心園區。Oracle(ORCL)在新墨西哥州規劃的「Project Jupiter」,預估投資規模高達1,650億美元,原先希望透過Bloom Energy(BE)提供2.5GW燃料電池,支撐全球最大級別的AI資料中心。
整個計畫目前遇到一個很傳統的瓶頸:天然氣管線。Energy Transfer(ET)旗下Transwestern Pipeline負責興建的Green Chile管線,原訂2026年8月15日啟用,監管文件顯示已延至2027年2月1日。
這條管線每日設計輸氣量約4億立方英尺,相當於美國本土48州天然氣產量的0.4%。對Project Jupiter來說,天然氣供應直接牽動算力上線時程。Oracle今年5月已向聯邦能源監管機構警告,時間延誤可能危及整體專案目標。
Energy Aspects分析師Josh Garcia認為,州政府與聯邦政府的雙重認證程序,可能讓2027年2月的預估仍顯樂觀。依他的判斷,Green Chile最快可能拖到2027年下半年;未來數月若未取得監管進展,專案也存在取消風險。
這很像諸葛亮北伐時的糧道問題。前線兵力再強,糧草無法準時送達,推進速度仍會被後勤鎖住。AI資料中心的GPU、伺服器與網通設備就是前線兵力,電網、天然氣與環評程序則是糧道。

AI資本支出開始受制於能源建設速度
Oracle案例揭露了AI供應鏈的第二層限制。晶片產能增加後,資料中心還需要土地、輸電、燃料、冷卻設備與地方政府許可。各環節的建設週期差異很大,能源管線與電網通常遠慢於伺服器採購。
因此,雲端業者即使擁有充足資本,也未必能照原時程把算力轉成可使用容量。管線延誤可能推遲伺服器交付、雲端服務開通與客戶合約認列,最後反映在中長期營收曲線。
對半導體投資人來說,NVIDIA(NVDA)與Microsoft(MSFT)的財報仍很重要,研究範圍也得加入天然氣供應、電力容量與監管進度。AI需求強勁與算力如期上線屬於兩個層次,中間還隔著一整套實體基礎建設。
能源供應也可能改變資料中心的區位選擇。具備天然氣、電網餘裕與較快審批流程的州,較有機會承接下一輪大型園區;能源短缺地區則可能面臨建設延期與成本上升。
Zone Frontier用十年合約鎖定算力需求
CleanCore Solutions(ZONE)宣布,將於2026年8月31日下午5點更名為Zone Frontier,股票代號仍維持ZONE。公司希望藉由品牌調整,凸顯其業務將轉向AI與科技公司的下一世代資料中心園區。
執行長Tyler Hassen提出的方向,是從解決方案供應商轉向大型園區開發與長期租約平台。公司近期已和Cerebras簽訂十年合約,提供明尼蘇達州資料中心的運算容量使用權。
長約可以提高未來收入的可見度,也讓資料中心開發商的財務輪廓逐漸接近公用事業。合約期限越長,履約所需的能源與資本管理越重要。前期資本支出、融資成本與能源價格,會直接影響長約能否轉成穩定現金流。
評估這類公司時,合約總額與租期只能回答需求端問題。地方政府的用電限制、環保審查、燃料來源與建設進度,決定供給端能否按時交付。Oracle遇到的管線延誤,也可能發生在任何依賴單一能源方案的AI園區。
PayPal收購傳聞反映支付平台整合壓力
金融端的基礎建設競爭,則集中在支付入口與商家流量。媒體報導指出,Stripe與私募基金Advent International於2026年7月提出聯合報價,希望以每股60.50美元收購PayPal(PYPL),交易估值超過530億美元。
PayPal董事會認為報價偏低,雙方據報仍在討論更高價格。收購消息公開後,PayPal股價曾於2026年7月15日盤中上漲17%;截至2026年8月15日前後,談判延續的消息又帶動股價短線上漲約2%。這些漲幅反映市場對交易成局機率的重新評估,無法單獨證明交易價格是否合理。
PayPal執行長Enrique Lores先前在第二季法說會表示,公司需要審慎評估各種選項。若交易完成,Stripe與Advent控制的平台將整合更多跨境電商、線上支付與商家收款流量,Visa(V)、Mastercard(MA)及其他金融科技業者都可能面臨更集中化的競爭環境。
這類大型支付併購也會碰到反壟斷審查。交易價值來自流量與支付資料的集中,監管風險同樣源自這種集中程度。現階段仍屬談判與媒體報導階段,較合理的追蹤項目包括報價是否提高、PayPal董事會態度,以及監管機構是否介入。
能源與公用事業已加入AI資金輪動
截至2026年8月15日當週,標普500指數再創歷史新高。分析師Jack Bowman指出,能源類股ETF(XLE)與公用事業類股ETF(XLU)成為當週表現最強的兩個板塊,顯示部分資金已開始配置資料中心背後的能源供應商。
這種輪動仍有兩面性。美國政府若將壓低油價列為政策目標,傳統能源公司的獲利預期可能承壓;天然氣與電力對AI資料中心的戰略需求,則提供另一股支撐力量。兩者會同時影響能源股,無法只靠AI用電需求判斷整個板塊方向。
環保與減碳政策也是長期變數。大型天然氣管線與燃料電池若引發更強監管壓力,業者可能加快導入風電、太陽能、儲能與其他備援電力。能源配置將走向多元組合,資料中心的建設成本與回收期也會跟著改變。
目前較能確認的趨勢,是AI投資已進入能源與金融基礎建設階段。Oracle要處理管線與時程,Zone Frontier要管理長約、資本支出與能源成本,PayPal潛在交易則面對價格談判與反壟斷審查。算力需求仍是起點,電力能否到位、園區能否交付、支付流量能否整合,將決定這波資本支出最後能轉成多少營收與現金流。
關於作者
1
台積電法說後怎麼布局?10月中至月底三階段操作策略一次看懂
2
【每日簽到領獎】最高送 400 元超商禮券 + LINE Points
3
AI股殺盤第二個原因曝光!不是需求消失,而是市場開始擔心「借錢蓋AI」
4
匯入庫存送關鍵產業解析:每天花五分鐘看完持股異動,整合台美股更省時
5
【籌碼K線 1月登入禮】籌碼集中股(4)
AI股大跌之后:看懂收入兑现、融资成本与抄底风险
anhour ago
【00991A】10/16 操作日報|趁回檔加碼半導體與散熱指標
2hours ago
【00403A】10/16 操作日報|資金換手!減碼台光電大買華通
2hours ago
【00981A】10/16 操作日報|經理人趁回檔狂加碼AI零組件
2hours ago
PCB市場上看290億美元!AI算力升級帶旺板材 3大台廠搶商機
3hours ago
