AI資料中心開工推高技工薪資,1300億美元專案延宕會降溫嗎?

AI資料中心擴建推升藍領技工薪資
AI資料中心進入密集建設期,勞動需求也從軟體與晶片業延伸到營建現場。Anthropic、Meta(META)、Amazon(AMZN)與OpenAI擴大運算基礎建設,需要空調技師、建築工人、線路工、焊工與管線工共同支撐。
截至2026年9月,ZipRecruiter統計顯示,資料中心相關職缺的平均最低薪資較前一年同期上升125.1%,接近20.8萬美元。焊工與管線工職缺同期增加164%,成為這一輪資本支出的主要藍領受惠者。部分增幅受到新建資料中心職缺樣本較少影響,解讀時仍需保留空間。
這組數據呈現出一條清楚的資本支出傳導路徑:科技公司採購晶片與伺服器,資料中心也需要電力、冷卻、水資源及管線工程。AI資本支出正轉成技工需求,而且部分職位具備高度專業門檻,短期供給難以快速增加。
科技巨頭投資開始改變地方薪資結構
資料中心建設分布高度集中。休士頓與伯明罕擁有較多土地,建築法規相對寬鬆,擴張速度快於成本較高、審批較繁複的沿海城市。當大型專案集中進場,當地電機工程師與管線工的薪資談判能力也會提高。
Amazon承諾在路易斯安那州投入120億美元興建資料中心,預計創造大量職缺,其中包括1,700名技術人員。Meta的Hyperion專案投資額達270億美元。變電站、冷卻系統與現場管線工程都需要在地施工,相關工作難以移往海外。
從總體角度看,這類投資具有較高的地方乘數效果。大型科技公司的資本支出,會進一步帶動承包商、設備商、技職教育與地方消費。AI產業鏈已延伸至實體工程,就業紅利也開始流向過去較少參與科技成長的地區。

地方反對與電網限制拖慢專案進度

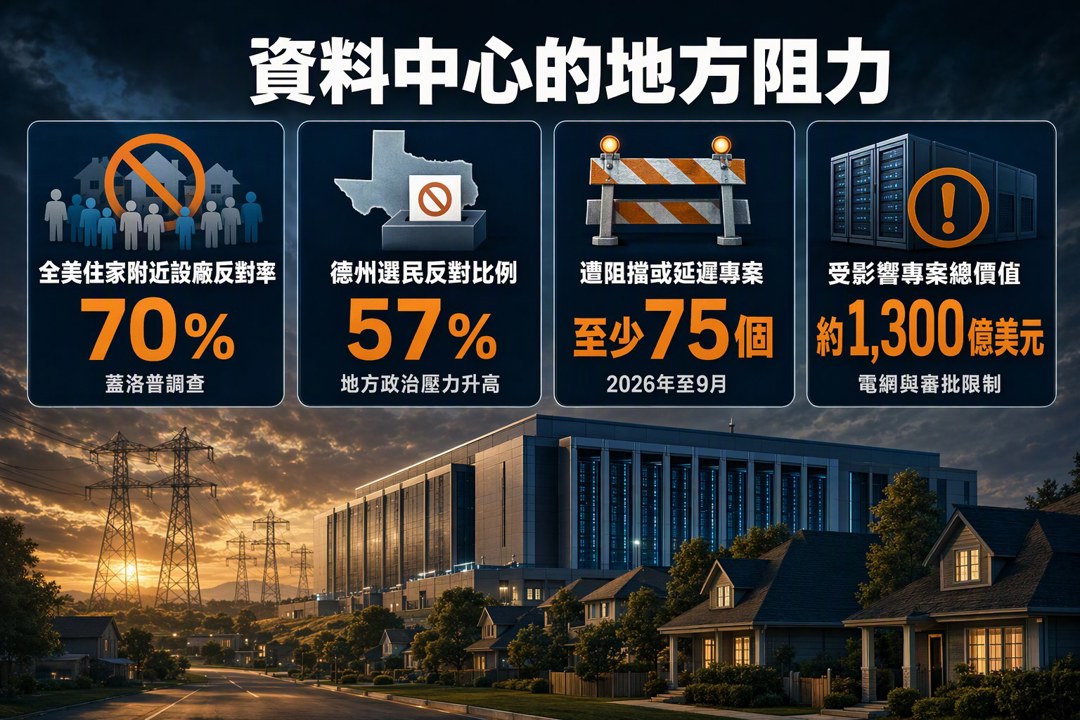

就業與薪資成長未能消除地方居民的疑慮。高緯環球研究估計,每開發100MW資料中心,可為當地創造近1,300個工作機會,並帶來約1.1億美元年度薪資收入。蓋洛普調查卻顯示,70%的美國人反對在住家附近興建資料中心;紐約時報民調也顯示,接近三分之二受訪者持反對立場。
德州已有57%的選民反對相關建設。居民關注電價、水資源、噪音、土地使用與電網可靠度,地方政治壓力因而升高。2026年至9月,至少75個資料中心專案遭到阻擋或延遲,總價值約1,300億美元。
德州州長近期暫停部分電網審批,紐約州長也推出全州首項新建資料中心禁令。甲骨文(ORCL)則針對新墨西哥州資料中心專案發出「不可抗力」通知,希望設施若無法在2028年啟用,可以延後付款。
這些案例說明,科技公司公布的資本支出預算與實際完工時程之間,還隔著電網容量、環境審查及地方共識。核准與施工進度將限制投資轉化速度,也會影響技工需求可以維持多久。
建築期就業與長期經濟效益仍有差距
地方政府支持資料中心時,常把新增職缺與稅收列為主要理由。然而,初期施工需要大量人力,設施完工後的常態員工數量通常會下降。部分學者因此質疑,開發商取得的稅收減免,是否與長期就業貢獻相稱。
布魯金斯學會研究指出,地方效益會受到設施類型影響。大型雲端服務商經營的超大型資料中心,與房地產開發商持有的主機代管設施,在採購、僱用及稅收結構上存在差異。現有數據足以確認施工期帶動就業,長期效益仍需要更多營運期資料支持。
財產稅則提供另一項可量化的地方收益。若資料中心適用接近一般家庭的稅率,龐大的應稅資產可增加地方財政收入。維吉尼亞州勞登郡受惠於資料中心建設,自2020年以來,當地家庭平均財產稅已減少3,400美元。
因此,地方政府的政策設計會直接影響居民能否分享投資收益。稅收減免過大,社區得到的財政回報可能縮小;稅制安排合理,資料中心則有機會降低居民負擔。
傳統零組件供應商接到AI基礎建設訂單
AI投資也開始進入傳統製造業。喬治亞州家族企業Southeastern Hose生產流體輸送、熱膨脹所需的管線與接頭,產品用於資料中心溫控系統。隨著需求增加,該公司在截至2026年9月前的18個月內,員工規模擴張40%。
公司透過加班費、薪資待遇,以及與當地高中和技職學校合作補充人力。然而,資料中心零組件需要的焊接、管線與控制技能,有些已超過傳統課程範圍。人力短缺因此帶有技能錯配特徵,單純增加求職人口未必能立即補上缺口。
Microsoft(MSFT)已在維吉尼亞州南部推動勞動力發展計畫,協助成人與學生取得相關證照。技能培訓成為資本支出的配套條件,也會決定地方就業紅利能否擴散到更多勞工。
藍領復興仍取決於建設週期與總體景氣
早期電腦與網際網路的就業紅利多集中於高學歷白領工作。這一輪AI建設增加了電機工程師、空調技師、電纜工程師與焊工需求。高中畢業且具專業技能的焊工,年薪可達6.5萬至7.5萬美元,顯示高薪職位與大學學位之間的連結正在鬆動。
已有大量專案取得批准並進入施工,短期技工需求仍有支撐。後續若更多州擴大禁建措施,或電網與水資源審批持續延後,長期招聘成長便可能降溫。住宅與商業建築景氣也很重要,因為專業技工能否跨產業轉換,會影響這波人才投資的持續性。
我會把這輪藍領就業成長視為AI資本支出的實體延伸,同時保留週期性警覺。就業熱潮高度依賴專案持續開工;當投資集中於少數科技巨頭,地方監管與資源限制又同步升高,任何資本支出下修或工程延誤,都可能快速傳導到薪資、供應商訂單與地方就業。
關於作者
AI硬體三個環節都在擴產,獲利能否跟上資本支出?
光寶科(2301)聯貸360億元擴產,未來五年訂單能否撐起180億元資本支出?
AI資料中心需求很熱,Accelevation毛利率撐得起股價嗎?
- 更多文章
1
台積電法說後怎麼布局?10月中至月底三階段操作策略一次看懂
2
【每日簽到領獎】最高送 400 元超商禮券 + LINE Points
3
匯入庫存送關鍵產業解析:每天花五分鐘看完持股異動,整合台美股更省時
4
【籌碼K線 1月登入禮】籌碼集中股(4)
5
AI股殺盤第二個原因曝光!不是需求消失,而是市場開始擔心「借錢蓋AI」
【走圖教室】誠美材(4960)強勢飆漲後出現高檔爆量!主力出貨訊號與多頭退場時機|走圖小天后林穎
28minutes ago
【每週精選】2026/10/12-10/16 多空鎖股清單
31minutes ago
【00985A】10/16 操作日報|大砍ABF富邦金,資金換手轉進航運
34minutes ago
[欄位異動公告]預計於 2026/11/09(一) 執行 (影響表格:港股上市公司基本資料)
35minutes ago
台美股創新高 ETF該追還是賣?漲勢背後暗藏風險 這樣布局更穩健
41minutes ago
