AI資料中心訂單一路外擴,供應鏈高估值撐得住嗎?

跟著大資走 澤明




光纖與伺服器晶片接棒,AI資本支出向外擴散

生成式AI帶動的資料中心投資,已從GPU擴大到光纖、伺服器CPU、光學模組、散熱與電力管理。Corning、Qualcomm接連取得大型合作,Intel、AMD、HPE、Coherent與Lumentum也受到市場關注。AI基礎建設進入全供應鏈擴張,雲端業者開始用長約與產能承諾,提前鎖定未來數年的設備供給。

截至今年9月9日,Corning單日上漲約8%,今年累積漲幅達90%。公司與Verizon簽下多億美元光纖合作,為AI資料中心提供連接能力;今年6月,Corning也與Amazon達成另一筆多億美元協議。Nvidia另承諾投入最高32億美元,協助Corning在北卡羅來納州與德州興建三座光纖製造廠。

這些合約說明資料中心的瓶頸正在增加。加速器數量上升後,伺服器之間需要更高頻寬與更低延遲,光纖和光學元件的需求便同步成長。Corning取得雲端、電信及晶片客戶支持,也讓新增產能具備較高的訂單能見度。



Amazon用採購承諾擴大Qualcomm資料中心布局

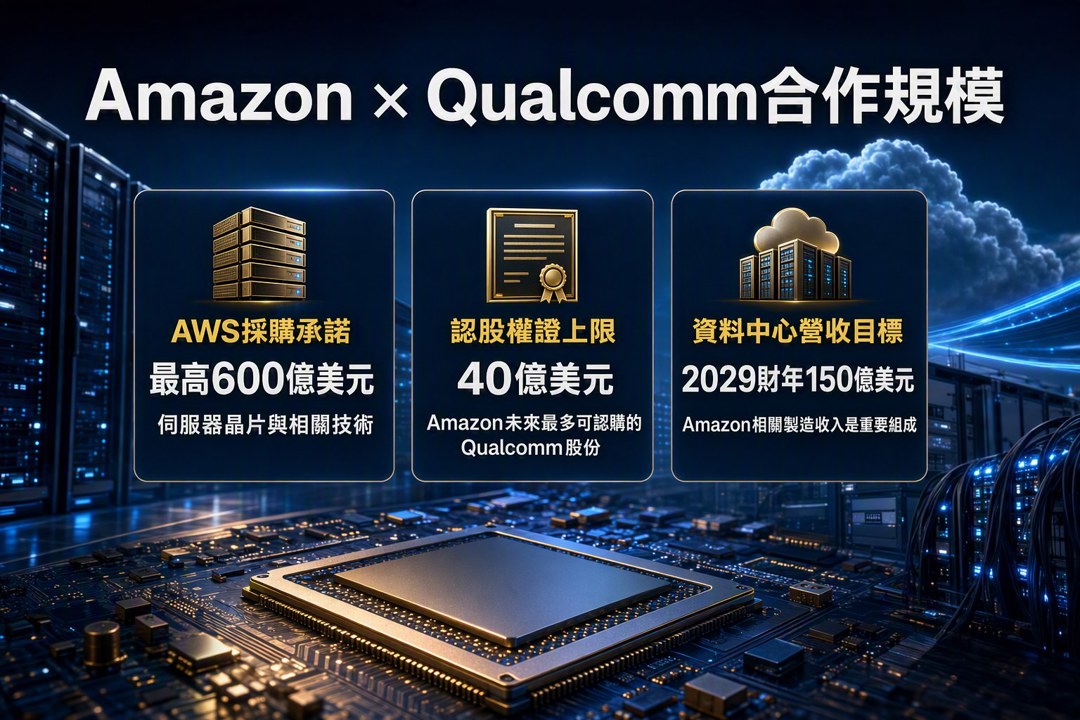

Qualcomm披露,已向Amazon發行認股權證,Amazon未來最多可認購40億美元的Qualcomm股份。AWS同時承諾採購最高600億美元的伺服器晶片與相關技術,合作規模已超出一般供應合約,帶有策略結盟與供應鏈綁定的特徵。

Qualcomm財務長Akash Palkhiwala表示,Amazon相關製造收入將從今年12月季度開始認列,並成為公司達成2029財年資料中心營收150億美元目標的重要組成。600億美元採購上限提供長期能見度,實際收入仍取決於採購進度、產品驗證與AWS資料中心建設速度。

這類安排也反映雲端業者正在分散晶片供應。資料中心工作負載涵蓋訓練、推論、網路與一般運算,單一架構難以包辦所有需求。Qualcomm若能把低功耗運算技術延伸到伺服器市場,便可能取得新的營收來源;量產良率、軟體生態與客戶採用速度,仍會決定獲利轉換效率。



Intel股價反映轉型期待,60倍遠期本益比放大執行壓力

截至今年9月9日,Intel單日上漲逾8%,收在約104美元,今年以來股價接近三倍。Northland Securities將評級調升至Outperform,市場也傳出Intel可能把CPU售價提高最多10%。漲幅顯示投資人對AI伺服器需求、CPU定價與晶圓代工轉型的預期快速升高。

Intel持續投資高數值孔徑極紫外光設備,也就是用來製造更精細先進製程的曝光技術,並擴充先進封裝能力。Agentic AI帶來更複雜的自動化工作負載,也可能增加伺服器CPU需求。這些布局讓Intel有機會在台積電與Samsung主導的先進製造市場中提高參與度。

然而,Intel遠期本益比已超過60倍,股價納入相當高的轉型成功預期。晶圓代工業務仍有虧損,高資本支出也會壓縮自由現金流。高估值要求製程、訂單與獲利同步改善,任何建廠延誤、良率落後或客戶導入放慢,都可能擴大股價波動。



Coherent與Lumentum顯示光通訊需求升溫

截至今年9月9日,Coherent上漲逾7%,收在約302美元,成交量略高於前一個月平均。公司產品涵蓋雷射、光收發模組與光子元件,直接連結AI資料中心的高速傳輸需求。市場也關注其客戶試產300毫米高導熱碳化矽基板,藉此改善高效能運算系統的散熱表現。

Coherent遠期本益比接近30倍,資本支出增加、毛利率路徑與競爭壓力仍需持續追蹤。光通訊需求快速成長,供應商也得同步擴產;若產品組合未能改善,營收增加可能伴隨折舊與成本上升。長約能提高產能利用率預期,距離穩定自由現金流仍隔著良率、價格與費用控制。

Lumentum在今年9月9日上漲近11%,股價逼近每股1,000美元。公司布局高階光收發器、雷射、共封裝光學(CPO)與光路交換(OCS);CPO把光學元件靠近運算晶片,OCS則透過光訊號切換資料傳輸路徑。市場看好Lumentum受惠於1.6Tbps高速模組,以及提前鎖定的訂單與產能。

Lumentum的風險來自估值、客戶集中與雲端業者議價能力。大型客戶若調整建設時程,供應商的產能利用率與毛利率可能同步承壓。光通訊成長伴隨高度客戶集中,這使訂單變化更容易被放大到獲利與股價。



2030年3兆美元市場預估涵蓋整套資料中心設備

AMD財務長Jean Hu預估,全球半導體總可服務市場到2030年將達3兆美元,高於執行長Lisa Su先前提出的2028年2兆美元。這項預測涵蓋GPU、AI加速器、伺服器CPU、網路交換設備、儲存、光電元件與電力管理,代表AI支出正在沿著資料中心架構擴散。

Corning、Qualcomm、Intel、Coherent與Lumentum分別站在材料、連接、運算與光通訊環節。多億美元至數百億美元的合作,讓AI投資從市場預期進入工廠、設備與採購排程。歷史上的PC與行動通訊週期也曾出現類似過程:終端需求成長後,上游先擴產,供應鏈獲利再隨產能利用率變化。

資本支出週期也會累積供給風險。當雲端巨頭同時提高預算,供應商容易依照高成長情境擴建產能;需求增速一旦降溫,折舊、庫存與價格競爭便會侵蝕獲利。因此,3兆美元預估提供產業方向,無法直接代表每家公司都能取得相同比例的收入與現金流。



社區反彈與建設許可可能拖慢訂單轉換

今年5月Gallup民調顯示,71%的美國民眾反對在居住社區興建新資料中心。民眾關切用電、用水、土地使用、噪音、隱私與監管,地方政府也可能收緊許可程序。資料中心選址延誤後,伺服器、光纖與光學設備的交付時程都可能受到影響。

Anthropic預計在IPO公開說明書中,把AI與資料中心的負面社會觀感列為風險因子。這代表社會接受度已進入企業融資與風險揭露範圍,也會影響資料中心投資回收期。供應鏈看到的是長期採購承諾,地方層級面對的則是電網、水資源與土地成本。

我會把這波行情拆成三項證據追蹤:雲端業者資本支出能否延續、長約能否按期轉成營收,以及供應商毛利率能否跟上產能擴張。訂單能見度仍高,估值容錯空間正在縮小。當AI題材集中於少數雲端客戶與高估值供應商,任何建設延誤、技術更替或預算調整,都可能讓整條供應鏈快速重新定價。
