馬來西亞資料中心用電升至9.3%,AI資本支出會卡在電力嗎?

跟著大資走 澤明




馬來西亞數據中心用電占比升至9.3%

今年8月第二週,馬來西亞數據中心用電一度占全國用電9.3%,高於今年平均的7%。官方預估,到2035年,相關占比可能升至半島馬來西亞用電需求的31%。算力擴張已開始改寫能源配置,電網、燃氣與發電投資都要同步調整。

微軟(MSFT)、Amazon(AMZN)近年投入數十億美元,在當地建設雲端與數據中心。馬來西亞具備地理位置、成本、天然氣資源與電網彈性等優勢,也因此成為東南亞成長快速的數據中心市場。

這組數字提供了一個重要尺度。當用電占比接近三成,資料中心會從大型用戶逐步成為電力規劃的主要變數。科技公司的資本支出能否轉成穩定算力收入,也會更依賴當地供電能力與能源成本。



高溫與乾旱同時壓縮電力安全邊際

今年異常高溫推升資料中心冷卻需求。馬來西亞能源委員會指出,氣溫越高,冷卻系統耗能越大;乾旱又使水力水庫水位偏低,削弱水力發電的支援能力。氣候風險正透過冷卻與發電兩端傳導。

資料中心對供電穩定度要求很高,尖峰負載增加後,電網還要保留備援容量。高溫、低水位與機組故障若同時出現,電力系統承受的壓力可能快速放大。短期用電數字仍在規劃範圍內,極端天候下的安全邊際則更值得追蹤。

Sprint DC Consulting資深經理Gary Goh表示,現階段需求成長仍落在電網規劃參數內,速度也具可預測性。這代表短期缺電危機尚未形成;中期穩定度仍取決於機組維護、電網投資與新增容量能否準時到位。

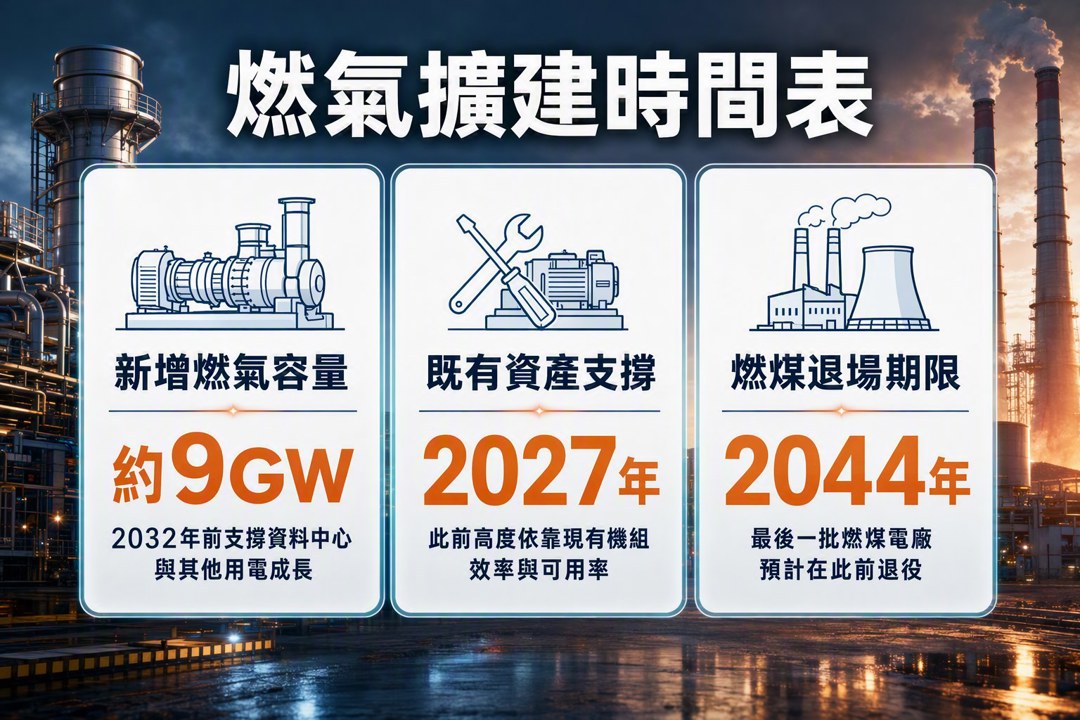

2032年前需要新增約9GW燃氣容量

馬來西亞計畫在2044年前讓最後一批燃煤電廠退役。燃煤基載逐步退出後,政府估計2032年前需要新增約9GW燃氣發電容量,才能支撐資料中心與其他用電成長。對人口約3,500萬的國家來說,這是一項規模龐大的能源工程。

今年與明年都沒有新增燃氣電廠預定正式商轉,能源委員會準備先優化現有機組,應對直到2027年的供電挑戰。做法包括改善效率、調整排程與加強保養。2027年前將高度依靠既有發電資產,任何工程延誤或需求超出預期,都可能降低調度空間。

伊朗戰事干擾區域液化天然氣供應時,部分國家對燃氣發電採取較審慎態度。馬來西亞擁有本地天然氣儲備,今年仍能利用燃氣機組支撐用電成長。這項資源優勢提供緩衝,也讓馬國有條件承接更多雲端與AI資本支出。



天然氣支撐AI投資,也帶來碳成本壓力

天然氣可在燃煤退場期間提供穩定電力,再生能源與儲能則需要更長時間擴建。這條過渡路徑有助於維持資料中心投資吸引力,卻會增加對燃氣供應、管線與發電機組的依賴。

若全球液化天然氣市場再次大幅波動,本地資源仍可能受到區域價格與供應鏈影響。國際減排政策若加嚴,燃氣資產也可能面臨更高碳成本。今天的供電優勢,未必能直接延伸到未來十年。

政策端因此要同時處理三項目標:穩定供電、退出燃煤,以及控制碳排。三者的時間表若出現落差,資料中心的擴建速度、能源價格與投資報酬都會受到影響。



AI資本支出的瓶頸逐步移向能源系統

Nvidia(NVDA)帶動的GPU需求,以及微軟、Amazon等雲端業者的資本支出,讓AI基礎建設快速擴張。晶片、伺服器與網路設備決定算力規模,電力與冷卻系統則決定這些設備能否長時間運作。

歐美部分地區也已面臨供電瓶頸、居民反彈、用電上限與碳排限制。馬來西亞的9.3%用電占比,顯示能源約束已從長期討論進入實際電網調度。若2035年占比接近31%,電力資本支出將成為AI基礎建設的重要組成。

我會把觀察拆成幾個方向:資料中心用電增速、2027年前既有機組的可用率、9GW燃氣容量的建設進度,以及再生能源與儲能能否補上燃煤退場缺口。單一用電高點只能反映壓力升高,連續高負載、發電計畫延誤與水力供應轉弱同時出現,才會形成更明確的系統性警訊。

AI成長愈依賴少數雲端巨頭擴大資本支出,能源約束的影響也會愈集中。未來企業獲利預期除了晶片供應與雲端需求,還要納入電網容量、燃氣投資與碳成本。算力繁榮可以延續多久,將逐漸取決於能源建設能否跟上資本支出的速度。
