AI資料中心延後一年,Oracle與Blue Owl的回報會被拖多久?

跟著大資走 澤明




Project Jupiter延後約一年,Oracle啟動不可抗力條款

截至今年9月25日,Oracle(ORCL)因Project Jupiter資料中心進度延誤,啟動強制不可抗力條款。這類條款用來處理超出合約方控制的事件,代表原定施工與交付時程已受到實質影響。

Project Jupiter位於新墨西哥州,占地約1,400英畝,主要任務是支援OpenAI的運算需求,也是Oracle擴充AI運算能力的重要環節。計畫目前受到電力供應問題拖累,估計延後約一年。電力已成為AI擴張的施工瓶頸,晶片、伺服器與資金到位後,電網容量仍可能拉長建置週期。

截至今年9月25日的頁面報價,Oracle下跌3.47%,參與融資的Blue Owl Capital(OWL)下跌3.65%。單日價格反應顯示市場開始重新評估專案時程與資金成本,仍無法單靠一天走勢判斷長期影響。

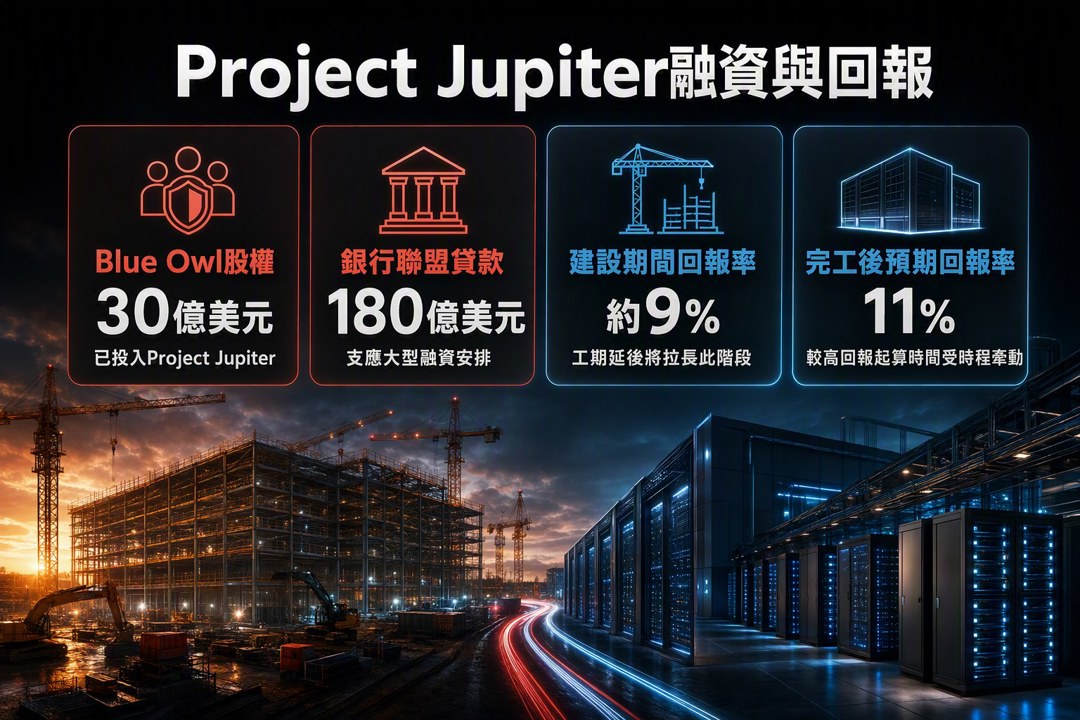

30億美元股權搭配180億美元貸款,時程直接牽動回報

Blue Owl Capital已對Project Jupiter投入約30億美元股權,銀行聯盟另提供180億美元貸款。從已揭露金額來看,這項計畫高度依賴大型融資安排,施工時程會同步影響利息負擔、資金占用與投資人回報。

Blue Owl在建設期間的回報率約為9%,完工後預期提高至11%。一年延誤會推遲較高回報率開始計算的時間,也可能拉長資金停留在建設階段的期間。回報率與完工時間緊密綁定,因此貸方關注的範圍已從AI需求擴大到施工責任、成本承擔與延誤風險如何分配。

管理顧問公司Arthur D. Little合夥人Sean McDevitt指出,AI運算需求依然強勁,貸方與投資人對風險分配的關注也持續升高。這兩項現象可以同時存在:需求端維持擴張,融資端則要求更清楚的責任界線。



AI資本支出進入電力、工程與融資的整合階段

過去市場談AI基礎建設,焦點多半集中在Nvidia晶片供應、雲端業者資本支出,以及大型模型帶來的運算需求。Project Jupiter顯示,資料中心投資還需要電力接入、土地開發、施工管理與長期資金共同配合。

對Oracle而言,延誤會影響運算能力擴充速度,也會拉長滿足OpenAI需求的時間。對Blue Owl與銀行聯盟而言,專案風險涵蓋現金投入、利率環境、施工期限與合約責任。AI需求強勁無法消除執行風險,規模越大的計畫,任何一個環節延遲都可能放大資金成本。

美國利率上升也讓這種融資架構更受檢視。180億美元貸款意味著資金成本變化會直接進入專案經濟性評估;工期拉長後,貸方通常會更關注擔保、利息支付、追加資金與延誤責任。現有資訊尚未顯示財務承諾改變,但市場對合約細節的敏感度已經提高。



財務承諾維持,後續追蹤電力與施工進度

Blue Owl表示,各方仍全力支持Project Jupiter,並重申財務承諾維持不變。這項表態降低了資金立即撤出的疑慮,也保留專案完成的基礎。接下來可追蹤電力供應時程、施工進度、貸款條件,以及Oracle擴充運算能力的安排有無調整。

我會把這次事件視為AI資本支出週期的一項警示。鉅額預算仍要通過實體建設考驗,需求、融資與完工進度缺少任何一環,都可能讓預期回報延後。當市場表現愈依賴少數AI基礎建設計畫,專案集中度與槓桿規模也會提高指數對單一延誤事件的敏感度。
