AI資料中心搶電力與液冷,307GW訂單能轉成營收嗎?

跟著大資走 澤明




AI資料中心擴張,電力與散熱決定建置速度

生成式AI推升伺服器功耗,資料中心的電力供應、配電設備與散熱能力,已經成為算力擴張的主要限制。Microsoft、Meta等超大規模雲端業者投入更多資本支出時,從電網到機櫃的基礎建設都要同步升級,晶片到貨也無法單獨解決部署瓶頸。

高階AI晶片產生的熱量持續增加,傳統空冷架構的效率逐漸受限,也可能影響晶片效能與使用壽命。液冷利用液體帶走熱能,導熱效率較高,因此開始進入新一代AI資料中心的標準設計。Bank of America估計,採用液冷的新增AI資料中心占比,將從2026年的約30%,升至2030年的70%。

這項預估代表AI資本支出的分配正在改變。伺服器與加速器仍占據預算大宗,電力管理和冷卻系統的支出比重也會上升。算力成長需要能源系統同步擴張,相關設備商因而站上AI基礎建設週期的前端。



Eaton用95億美元補上機櫃液冷能力

Eaton長期供應變壓器、開關設備與配電單元,是美國資料中心電力系統的重要廠商。公司在2026年斥資95億美元收購Boyd Thermal,將產品範圍從電網與建築配電延伸至機櫃內部液冷,增加每座資料中心可以參與的資本支出項目。

這項整合對超大規模雲端客戶具有實際效益。Microsoft與Meta過去可能分別採購電力設備及散熱系統,如今Eaton可以同時提供變壓器、開關設備、配電系統與液冷模組。電力與冷卻的一站式整合,有機會減少設計協調與供應鏈溝通時間,並縮短資料中心建置期。

Eaton執行長Paulo Ruiz表示,Boyd的液冷技術結合Eaton的「grid-to-chip」產品,可以簡化基礎建設、加快部署並提升能源效率。這裡的「grid-to-chip」,指的是從電網一路管理到晶片端的供電系統。當電力取得日益困難,提高每一單位電力可支撐的算力,也會直接影響雲端業者的投資報酬。

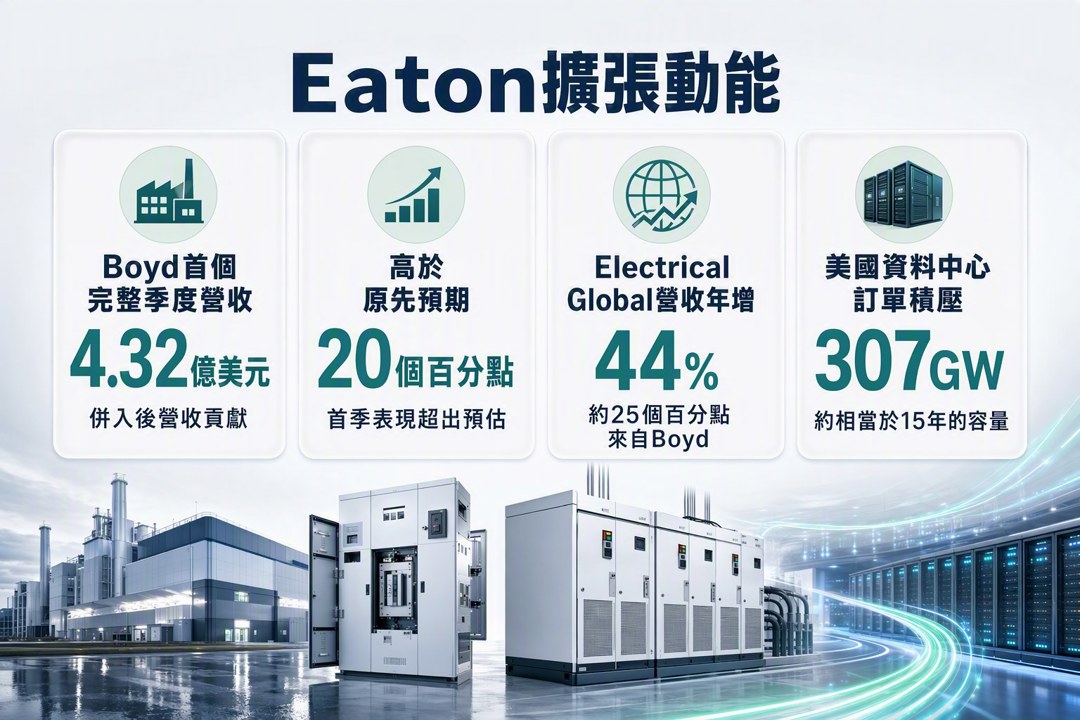

Boyd營收貢獻與307GW訂單支撐擴張預期

Boyd併入後的首個完整季度貢獻4.32億美元營收,表現比原先預期高出20個百分點。Eaton Electrical Global事業群上季營收年增44%,其中約25個百分點來自Boyd,顯示收購已快速反映在營收規模。

Electrical Americas事業群則受電力基建與資料中心需求支撐,營收與營利創下新高,有機成長達18%。Eaton在美國的資料中心相關訂單積壓量來到307GW;若按照2025年的建置速度換算,約相當於15年的容量。積壓訂單提供長期能見度,實際轉成營收的節奏仍取決於客戶建案、電網接入與施工進度。

Eaton也計畫在2027年分拆Mobility Group,將服務車廠與礦業等成長較慢的業務獨立出去,把資源集中於電力基建及資料中心。2022年11月ChatGPT問世後,截至2026年9月5日所引用的歷史區間,Eaton股價累計上漲約150%,同期S&P 500約上漲90%。這段價格差距反映市場提高了對AI基建設備商的成長預期,仍無法單靠漲幅判定未來訂單轉換率。

Vertiv早已深耕資料中心電力管理與液冷市場。Eaton收購Boyd,也帶有補齊產品線及維持既有客戶關係的意義。Bernstein分析師Chad Dillard認為,這筆交易強化了Eaton成為資料中心整體方案供應商的能力。



SpaceX跨入燃氣渦輪零組件,反映供電設備吃緊

AI資料中心的限制已從機房內部延伸至發電端。SpaceX計畫在德州Bastrop興建工廠,生產燃氣渦輪使用的葉片與導流片,希望在天然氣發電渦輪供應吃緊時,掌握部分關鍵零組件並保障自身電力來源。

多數分析觀點將這項布局解讀為供應安全策略,全面進入傳統電力設備市場的證據仍有限。SpaceX同時投入火箭、衛星與AI基礎建設,各項業務都需要大量資本。公司第二季營收達78億美元,淨損為5.41億美元,顯示多線擴張仍伴隨明顯的資金消耗。

SpaceX提出年底前年化營收超過1,000億美元,並在2026年底前建立逾2GW運算能力。這些目標呈現公司對自建算力的企圖,也把執行風險推得更高。燃氣渦輪產能、電網連接、資料中心施工與算力設備交付,任何一個環節延遲,都可能影響整體資本支出效率。



電價、用水與幽靈需求限制AI基建週期

資料中心擴張正在面對更高的地方政治壓力。賓州州長Josh Shapiro於2026年8月簽署行政命令,嘗試管控州內資料中心開發;德州州長Greg Abbott則要求電力及公用事業機構,避免居民因資料中心擴建承受更高電價。

學者估計,單一大型資料中心每日用水量可達500萬加侖,約等於一座5萬人口城鎮的需求。大量用電也可能推高住宅電費,使AI投資從企業資本支出議題,擴大成地方資源分配問題。電力與水資源開始形成政治門檻,審批速度和社區接受度都可能影響設備訂單落地。

另一項風險來自「幽靈需求」。部分開發商會在多州同步提出資料中心計畫,最終只選擇其中一地施工。307GW等積壓數字可以衡量潛在需求,完工規模仍要透過電網接入、正式動工與設備交付持續確認。

我會把這輪AI建設放在資本密集型長週期中觀察。Eaton的營收、有機成長與Boyd貢獻支持目前需求,SpaceX跨入發電零組件也反映供給瓶頸。訂單集中與過度擴產仍需警戒;若建案取消增加、電網接入延後,加上地方政府同步收緊審批,AI基建的高成長預期就可能進入週期性修正。
