AI算力長約衝上350億美元,先受惠的是電力還是晶片?

詠晴K線解密


2026年9月2日,台積電(2330)下跌2.25%,市場情緒明顯轉為保守。同一天,AI產業傳出一筆規模龐大的長期協議:Claude開發商Anthropic據報與GPU雲端業者Lambda簽署350億美元算力合約,用於德州資料中心。

這份協議把AI投資推進到更長的時間尺度。Anthropic提前預訂未來數年的運算資源,涵蓋模型訓練、推論與企業用戶需求。模型公司正在預約未來產能,也顯示大型AI業者仍預期使用量會持續成長。

短期股市下跌與長期資本支出可以同時發生。我看這類消息,會把市場價格和產業建設分開觀察。前者反映當下風險偏好,後者則牽涉數年期的電力、設備與合約承諾。

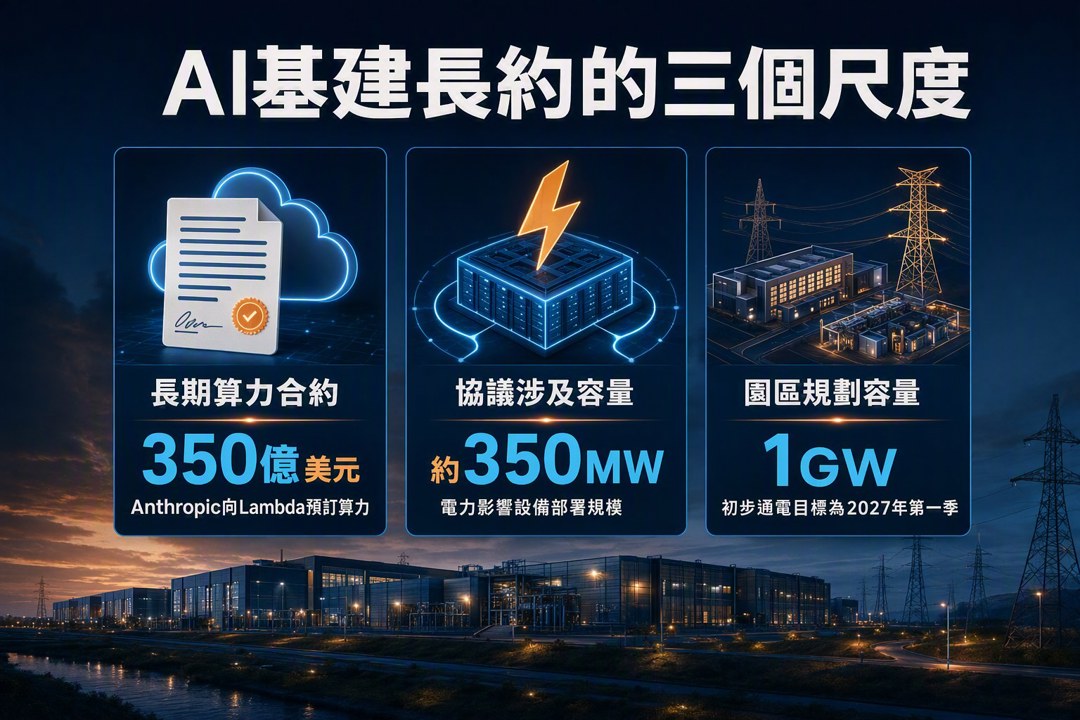

350億美元涵蓋完整雲端服務與資料中心能力

350億美元不能直接視為輝達(NVDA)立即增加同額營收。Anthropic購買的是Lambda提供的長期雲端算力,GPU只是整套服務的一個環節。晶片要轉成可用算力,還需要電力、土地、資料中心、伺服器、散熱、網路與日常營運。

據報導,協議涉及約350MW容量。對AI資料中心來說,電力容量會影響可部署的機櫃、伺服器與GPU數量。電力已成為AI擴張的稀缺資源,資料中心能否準時通電,也會影響後續設備安裝與算力交付。

園區由Hut 8(HUT)開發。這家公司早期以比特幣挖礦起家,目前業務逐漸轉向電力與資料中心基礎建設。旗下Beacon Point園區規劃總容量為1GW,初步通電目標落在2027年第一季。

Anthropic在容量完整交付前便做出長期承諾,反映管理團隊對未來算力需求的預估。這仍屬需求訊號,後續還要觀察園區建設、通電時程、GPU供應與實際使用率。



Hut 8、輝達、Lambda與Anthropic形成算力供應鏈

這筆交易可以拆成四個環節。Hut 8提供土地、園區與電力容量;輝達據報承租部分容量並供應GPU;Lambda把硬體、網路與軟體整合為雲端服務;Anthropic再購買可直接使用的算力,支援Claude模型與產品。

2026年7月,Hut 8曾宣布一名未具名的投資等級客戶簽下15年租約,基本合約價值196億美元,累計承租容量達704MW。後續媒體報導再將輝達與該園區連結起來。

從時間順序來看,園區、電力與長約先形成,GPU雲端業者再承接模型公司的需求。算力交付是一套長期工程,任何環節延後,都可能影響最終上線時間。

輝達透過具備電力與資料中心條件的專案,加快GPU部署。Anthropic則把自行建置機房所需的時間與資本負擔,轉換成長期雲端服務支出。兩家公司承擔的角色與收益來源各有差異。



AI資本支出正延伸到電力、網路與記憶體

大型AI股已廣受市場關注,這份協議提供了另一個觀察角度。模型公司提前鎖定GPU與資料中心容量後,資本支出會沿著供應鏈移動,涵蓋高速傳輸、記憶體、散熱、伺服器、電力設備與機房營運。

邁威爾(MRVL)、美光(MU)與艾斯特拉(ALAB)曾被市場用來觀察高速傳輸與記憶體需求。這些公司處於不同環節,營收模式、競爭情況與景氣循環也有差異,不能只憑AI標籤放在一起評價。

350億美元長約支持AI基礎建設持續擴張的方向,尚無法單獨確認每家公司能取得多少訂單。後續可觀察資料中心通電進度、設備交付、雲端使用率,以及各環節的營收與現金流能否同步增加。



退休資產配置仍要回到分散與總報酬

我常說,產業趨勢可以研究,退休金不能押在單一熱門題材。AI建設牽涉多年投資,期間一定會遇到股價修正、建設延誤、技術更替與供需波動。單日大跌也提醒我們,市場價格走得比工程進度快很多。

退休準備可以用0050等市值型ETF參與企業長期成長,再依年齡、支出需求與承受波動能力配置債券及現金。0056等高股息ETF可以提供現金流,評估時仍要把配息、淨值變化與稅費合併計算。退休投資要看總報酬與可持續現金流。

Anthropic長約顯示AI需求已走向電力、資料中心與雲端算力的長期承諾。投資判斷仍需等待通電、設備部署、使用率與獲利逐步確認。用分散配置參與產業成長,會比猜測下一家暴漲公司更適合多數退休投資人。
