AI電源供應鏈擴廠加速,資料中心供電能否跟上?

AI伺服器拉貨推升電源供應鏈資本支出
截至今年10月10日,台灣電源供應器與機櫃業者已全面擴大投資。AI伺服器與資料中心持續建置,帶動高功率電源、機櫃及相關設備需求,企業也開始用資本支出回應客戶的交付規模。
台達電(2308)將年度資本支出從去年的466億元,提高至接近700億元。光寶科(2301)今年三度上修資本支出,最新規模達180億元,約為去年的兩倍。資本支出明顯加速,顯示供應鏈已進入擴廠與設備採購階段。
微軟也計畫將台灣資料中心從2座增加至4座。這項規畫讓需求輪廓更完整,AI基礎建設涵蓋伺服器、電源、機櫃、散熱與資料中心空間,多個環節需要同步增加容量。
我會把資本支出視為需求信心的領先訊號,同時保留執行面的觀察。廠房完工後,仍要經過設備進駐、產線認證與產能爬坡,最後才會反映在營收與獲利。擴產規模不等於獲利規模,訂單能見度與稼動率仍是後續判讀基礎。

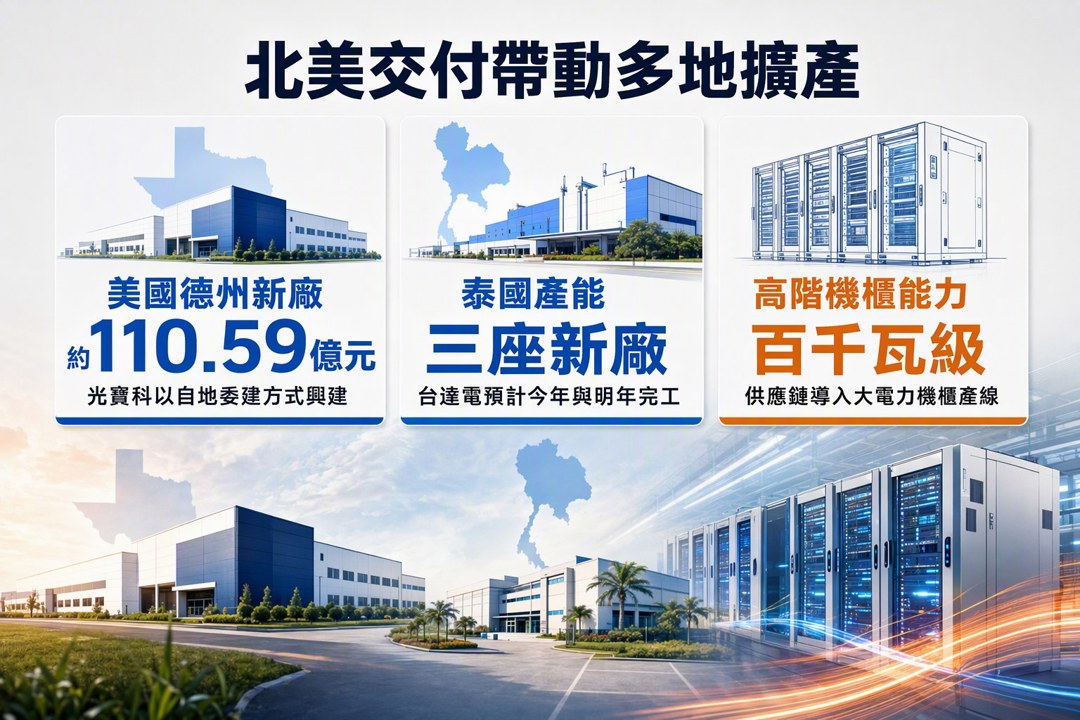

北美在地交付要求推動全球設廠
北美客戶要求供應商提高在地交付能力,電源供應鏈因此加快海外設廠。光寶科投入約110.59億元,在美國德州以自地委建方式興建新廠,並同步擴大北越生產基地,以及投資波蘭液冷散熱廠。
台達電正在重建與擴充泰國產能,預計今年與明年共有三座新廠完工。康舒(6282)及群電(6412)也分別在美國、台灣與泰國導入高階產線,準備百千瓦級大電力機櫃,以及模組化AI算力櫃的製造能力。
這類布局同時回應交付距離與供應鏈彈性。當客戶要求在北美生產,企業需要承擔更高的土地、建廠及人力成本;多地生產則有助於分散單一區域的政策與物流風險。產能全球化正在加速,企業的資本配置效率也會逐步拉開差距。
台灣資料中心擴建受到電網容量約束
硬體產能持續增加,資料中心建置仍要取得足夠電力。惠譽信評資料指出,台灣半導體製造業用電量已占全台約兩成;AI資料中心需求升溫後,兩大高耗電產業將同步增加電力資源需求。
目前台灣北部輸配電系統與變電所容量受限。台電對桃園以北、用電規模超過5MW的資料中心設有限制,大型開發案因此需要把選址、供電容量與併網時程放在同一套規畫中。
這會形成AI基礎建設的物理邊界。伺服器與電源設備可以提前備貨,資料中心若缺乏穩定供電,設備進駐與營運時程仍可能延後。對供應鏈來說,訂單、出貨與客戶啟用之間也可能出現時間差。
從長期週期來看,運算密度持續提高,單一機櫃的用電與散熱需求也會跟著上升。電力已成為擴建速度的約束,後續還要觀察變電所容量、區域電網升級與大型用戶取得供電保障的進度。
政策審查與供電保障決定建置進程
經濟部針對大型資料中心的電力審查,已納入投資規模、就業創造與供應鏈貢獻等指標。資料中心營運商除了提出投資計畫,也需要證明其經濟效益,並完成供電與選址安排。
電源大廠正透過多地高階產能,建立跨區域製造彈性。資料中心營運商則要處理區域電網瓶頸,取得可執行的供電方案。兩者的資本支出同步上升,但進度會受到不同條件限制:製造端看建廠與產能爬坡,營運端看電力審查與併網能力。
這波AI投資已從晶片需求延伸至電源、機櫃、液冷與資料中心建設。警示也很清楚:市場若只依賴AI資本支出擴張,任何供電延誤、建廠進度落後或客戶調整預算,都可能放大供應鏈波動。後續判斷應同時追蹤資本支出、實際訂單、產能利用率與供電進度,避免只用擴廠金額推估最終獲利。
關於作者
1
台積電法說後怎麼布局?10月中至月底三階段操作策略一次看懂
2
【每日簽到領獎】最高送 400 元超商禮券 + LINE Points
3
匯入庫存送關鍵產業解析:每天花五分鐘看完持股異動,整合台美股更省時
4
AI股殺盤第二個原因曝光!不是需求消失,而是市場開始擔心「借錢蓋AI」
5
【籌碼K線 1月登入禮】籌碼集中股(4)
【00991A】10/16 操作日報|趁回檔加碼半導體與散熱指標
44minutes ago
【00403A】10/16 操作日報|資金換手!減碼台光電大買華通
44minutes ago
【00981A】10/16 操作日報|經理人趁回檔狂加碼AI零組件
anhour ago
PCB市場上看290億美元!AI算力升級帶旺板材 3大台廠搶商機
anhour ago
外資大賣超之後、台虹台郡進 NVIDIA 展示名單
2hours ago
