AI資料中心建置期縮短到九個月,東元海外專案能否轉成營收?

跟著大資走 澤明




台積電財測延續AI算力與半導體擴產需求

截至2026年10月16日,台積電(2330)最新第四季財測預估,單季營收將落在523億至543億美元,換算新台幣最高約1兆7,267億元,年增約65%。這組數字顯示,AI伺服器、高效能運算與先進製程需求仍在擴張,也讓半導體產能與資料中心基礎建設同步承受擴產壓力。

台積電營收涵蓋多種終端應用,單一季度成長無法全數歸因於AI。不過,算力投資仍是主要成長引擎,雲端服務商持續增加資本支出,需求也沿著晶片、伺服器、散熱、機電設備與供電系統向外傳導。

這條供應鏈的尺度已超過晶片製造。當每一代AI加速器帶來更高功耗,電力取得、建置速度與系統穩定性,都會影響資料中心能否按期投入營運。



模組化資料中心把建置期縮短至九個月

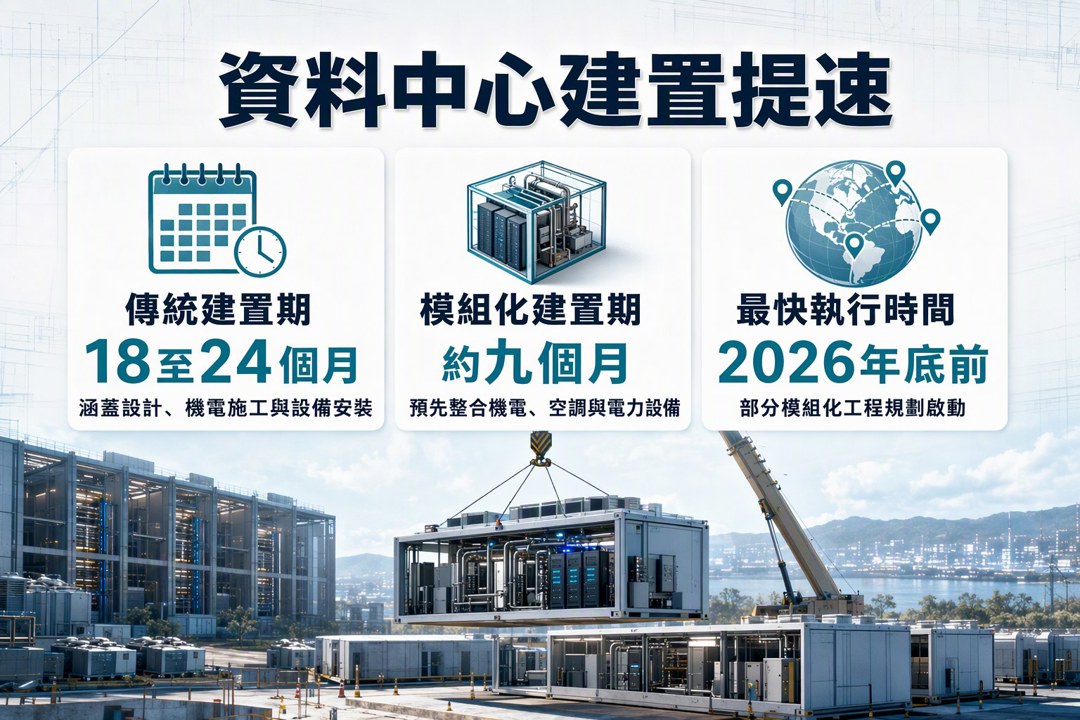

傳統資料中心從設計、機電施工到設備安裝,通常需要18至24個月。模組化資料中心預先整合機電、空調與電力設備,可將建置期縮短至約九個月,讓雲端服務商更快把資本支出轉成可使用的算力。

這也推動傳統機電廠商從單一設備供應,逐步走向整體方案整合。競爭能力開始涵蓋設計、採購、施工、能源管理與跨國專案執行,營收來源也從一次性設備銷售,延伸至工程與後續服務。

截至2026年10月16日,相關供應鏈已與全球雲端服務商及鴻海(2317)等企業合作,專案分布於東南亞、日本與北美。部分模組化工程規劃最快在2026年底前執行。九個月建置週期若能穩定複製,將成為機電業者爭取大型資料中心訂單的重要條件。



微電網與專屬供電系統支撐高功耗運算

AI資料中心的電力需求具備高密度與高穩定性要求。當雲端集中運算逐步加入邊緣運算,供電架構也需要增加分散式能源、微電網與專屬電力系統,降低單一電網節點造成的營運風險。

東元(1504)在近期70週年論壇揭露,資料中心工程實績已累積超過1GW,離岸風電陸域變電站建置量達2.5GW。GW代表十億瓦,這些數據反映其工程經驗已涵蓋大型用電設施與再生能源輸配電環節。

從發電、輸電、配電到終端用電,機電整合商需要同時處理設備效率、電網穩定與備援能力。供電韌性已成為AI基建的一部分,也讓能源系統業者進入雲端服務商與伺服器供應鏈的投資範圍。



東元千億元營收目標仰賴海外專案轉化

東元預期未來兩至三年全年營收達到新台幣1,000億元,成長支柱包含AI基礎建設與動力系統。截至2026年10月16日,公司海外營收占比約35%至40%,並預估2027年首次突破50%。

海外比重提高,可反映北美、日本與東南亞專案的擴張,也會增加跨國施工、供應鏈調度與匯率管理的複雜度。千億元營收屬於公司提出的中期目標,後續仍需觀察模組化資料中心專案能否如期開工,以及大型工程能否按進度認列。

我會把台積電財測視為算力需求仍強的上游證據,再用資料中心開工、機電訂單與海外營收占比檢查需求有沒有向基礎建設擴散。訂單轉成營收的速度,會比單一合作消息更能反映機電供應鏈的獲利延續性。

AI投資目前高度集中於少數雲端服務商與大型晶片公司。資本支出一旦放慢,影響可能沿著半導體、伺服器、機電工程與能源設備逐層傳導。台積電的高成長財測提供正向訊號,機電與電力供應鏈仍需用實際開工、營收認列及海外專案進度,確認這波AI基礎建設需求的廣度與持續時間。
