美國多州開始對AI資料中心加稅,雲端巨頭的獲利率會被電力成本吃掉多少?

跟著大資走 澤明




美國各州開始重估AI資料中心補貼

截至今年8月17日,美國多州正調整AI資料中心政策。維吉尼亞、紐約、內布拉斯加、德州等地,陸續採取用電課稅、暫停補貼、限制新案與稽核用電規範。地方政府的政策焦點,已從爭取投資轉向電力、用水與公共建設成本如何分攤。

Amazon(AMZN)、Microsoft(MSFT)、Alphabet(GOOG)(GOOGL)持續擴張雲端與AI基礎建設,資料中心也成為資本支出的主要去向。各州政策轉向後,企業投入的金額仍可能成長,成本結構卻會改變。AI資本支出開始承擔更多外部成本,包括新增稅負、電網升級、發電設施與地方回饋。

這項變化也反映地方政府對經濟效益的重新評估。資料中心能帶來土地開發、工程訂單與地方稅收,但高耗電、高用水與營運就業有限,讓原有補貼模式受到居民質疑。



維吉尼亞改採用電課稅,預估一年收入6億美元

維吉尼亞州擁有規模龐大的「Data Center Alley」資料中心聚落。當地過去透過設備銷售稅豁免、土地優惠等方式,吸引全球雲端業者進駐。隨著供電與環境壓力上升,維吉尼亞成為全美首個依資料中心用電量課稅的州。

州參議員L. Louise Lucas預估,這項新稅未來一年可能為州政府帶來6億美元收入。用電規模開始成為課稅基礎,地方財政也能從AI運算需求中取得更直接的回報。

維吉尼亞州曾討論取消資料中心設備的銷售稅豁免,隨後遭到科技業反對。Amazon、Microsoft與Alphabet參與的Data Center Coalition也公開表達立場。州議會最終保留部分既有優惠,同時透過用電課稅增加高耗能業者的負擔。

這種折衷方式可能成為其他州參考的政策路徑。地方政府仍希望留住AI投資,也需要回應居民對電價、供水與公共建設的疑慮。政策成本因此從一次性的建廠補貼,延伸到資料中心整個營運週期。



紐約限制新案,多州暫停部分產業誘因

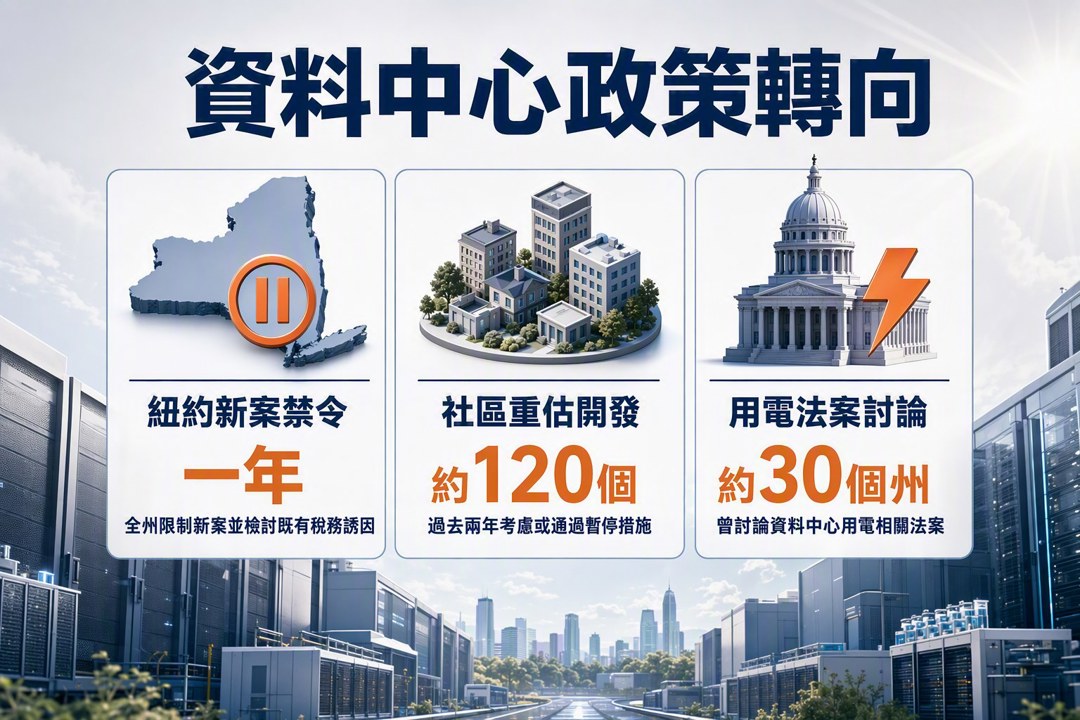

截至今年8月,維吉尼亞大學追蹤資料顯示,過去兩年約有120個社區考慮或通過暫停資料中心開發的措施。約30個州曾討論與資料中心用電相關的法案。這個數量顯示,政策重估已跨越單一州或單一選區。

紐約州推出為期一年的全州新案禁令,並準備檢討既有稅務誘因。伊利諾州、俄亥俄州與亞利桑那州暫停部分產業補貼;內布拉斯加州認為市場需求已足夠強,因而停止部分優惠方案。

德州州長Greg Abbott先前積極招攬AI投資,如今也要求稽核資料中心是否遵守用電規範。各州工具雖有差異,方向都在提高開發門檻,並要求大型用電戶承擔更多成本。

新澤西州則從電價制度著手,透過附加費讓大型用電戶支付更多電力系統支出。對雲端業者來說,每度電成本上升都會推高資料中心營運費用;對電力公司與獨立電力開發商而言,新增供電需求可能帶來投資機會。AI供應鏈已延伸到電網與發電資產。



地方稅收效益仍在,高耗能與低就業引發爭議

科技產業強調,資料中心建設期間能創造工程與營造工作,營運後也會貢獻地價稅及其他地方稅收。維吉尼亞州Loudoun County曾利用資料中心稅收降低居民房產稅,路易西安那州也有地方政府把相關收入用於發放教師獎金。

這些案例說明,資料中心確實能改善部分地方財政。然而,新一代AI設施需要大量電力、冷卻系統與水資源,完工後所需的長期人力相對有限。地方政府因此更重視每單位耗電能創造多少就業、稅收與公共利益。

當家庭電價面臨上漲壓力,補貼高獲利科技企業的政治阻力也會提高。高耗能與低就業的組合正在削弱補貼正當性。這會影響資料中心選址,也可能拉長許可、環評與電網接入流程。



科技巨頭需要把能源方案納入資本支出

多家AI與雲端業者已承諾增加自有供電,透過再生能源、長期購電合約或自建電力系統,降低公共電網承受的壓力。各地執行成果仍有落差,部分專案改善了供電緊張,另一些方案則遭到地方團體質疑,認為新增綠電仍難完全抵銷高強度用電。

從機構投資人的角度看,後續要追蹤的項目包括資料中心資本支出、電力取得成本、許可進度與雲端部門獲利率。Amazon、Microsoft與Alphabet若自行承擔更多發電及電網投資,AI建設可以維持速度,前期現金支出與折舊壓力也可能同步增加。

資料中心也可能移往電力充足、政策較友善的州,但州際移動只能改變成本落點,無法消除整體能源需求。電力公用事業、發電商與獨立能源系統開發商,因而可能取得更多訂單與長期合約。



AI擴張進入電力、財政與選民共同約束的階段

今年期中選舉期間,AI用電與家庭電價可能成為地方政治議題。各州要求用電者支付更多系統成本,也要求高獲利企業提出可量化的地方回報。投資金額與建設規模仍有意義,新增就業、稅收貢獻及能源解方將獲得更高權重。

我會把這波政策轉向視為AI基礎建設週期的成本再分配。雲端巨頭的資本支出需求仍強,地方補貼、低電價與快速許可帶來的優勢正逐步收斂。AI成長開始接受公共成本檢驗。

需要警惕的是,市場若只追蹤晶片出貨與雲端資本支出,容易低估電網、稅負及地方政治對專案時程的影響。當AI題材持續集中於少數科技巨頭,任何成本上升或建設延後,都可能放大獲利預期與估值之間的偏離。後續判斷應同時檢查資本支出增速、雲端獲利率、供電合約與各州許可政策。
