台灣離岸風電一期可用率升到92.83%,二期年底完工能否如期達陣?

一期可用率拉升到 92.83%
台灣離岸風電最近又回到市場視線,主因是台電對一期、二期進度都做了說明。這篇材料的主線很清楚:一期風場的營運已經比早期穩,二期工程則在合約、設備接手與海事施工上往前推。

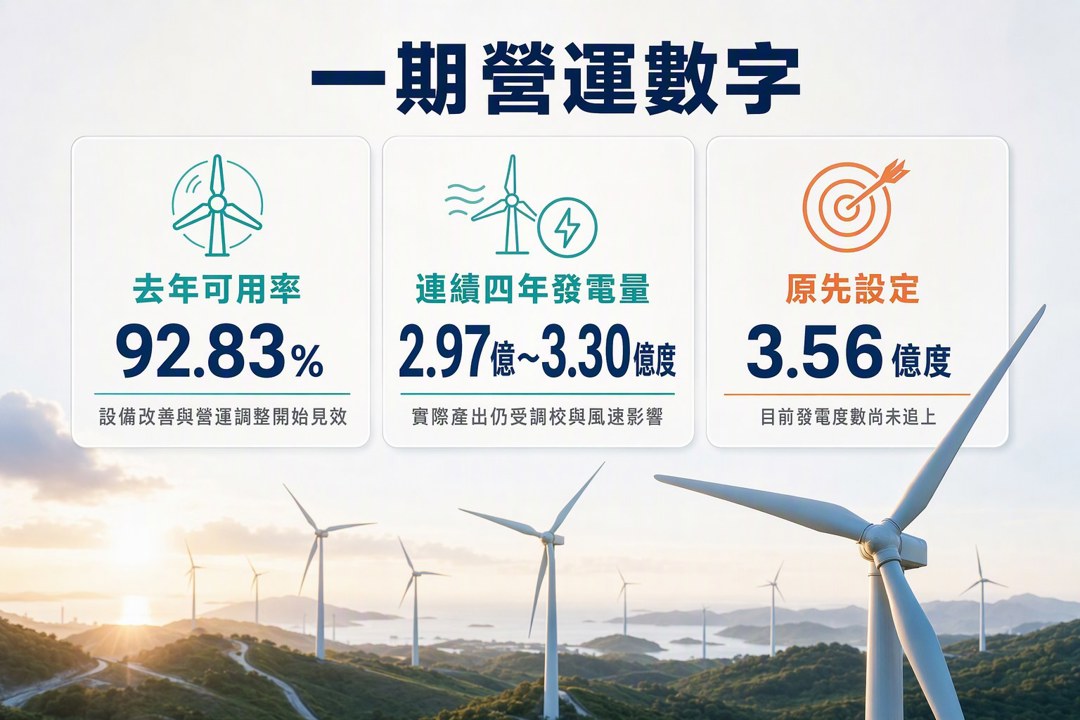

台電回覆審計部時提到,一期風場去年可用率升到92.83%。這個數字代表設備改善與營運調整開始見效,風場運轉狀態比前幾年成熟。對一個商轉中的離岸風場來說,能用率拉高,至少先把發電穩定度補起來。

發電度數還沒追上原訂目標
審計部點出的另一個重點,是一期風場連續四年發電量落在2.97億到3.30億度之間,低於原先設定的3.56億度。台電的說法有兩層:一層是離岸風場商轉初期本來就需要時間做系統調校,另一層是去年整體風速偏弱,連帶壓低發電量。
這裡要分開看。可用率上升,表示設備與運轉管理進步;發電度數沒達標,代表自然條件與初期調校仍會影響實際產出。兩者可以同時成立,市場解讀時也該分開看。對我自己來說,這類案子最有參考價值的地方,往往就在營運指標慢慢穩定,而不是一次就跳到滿載。
台電也提到,電網建置成本會等整體計畫執行完畢後再做滾動式檢討。這個說法的意思很直接:現階段先把基礎設施鋪好,後面希望能讓其他併網風場沿用,回收成本也拉長看。這條路走得通與否,會影響離岸風電基礎建設的長期效益。
二期爭議落在契約解讀與追加款
二期工程比較複雜,焦點落在材料爭議。台電說,一、二期風機與海上變電站下部結構的契約需求規定相同,一期廠商執行時也沒有提出疑義。二期廠商因認知落差向行政院工程會申請調解,最後工程會認定,工程使用的特高強度無收縮水泥砂漿,在物理性質與施工方式上和一般鋼結構材料不同,建議給付追加款。
這代表二期的爭議已經從「要不要做」轉成「怎麼依契約認列」。台電接受調解結果,目的也很明白,就是讓工程繼續推進,不要讓供應鏈卡在合約爭議裡。對離岸風電這種重資本、重施工協調的案子來說,合約處理順不順,直接影響工期。
工作船接手後,年底完工是現在的目標
外界曾傳出台電強行搶奪工作船施工,台電這次也直接澄清。它的說法是,二期承包商經營不善、履約態度消極,風機安裝下包商解除合約後,台電為了維持國家重大工程進度,在取得同意下依約接手船機設備與海事整備工作。之後也向債權銀行完成租船作業,工作船已出海安裝。
這段訊息的重點,不在傳聞本身,而在工程控制權已重新回到可執行狀態。現在能確認的是,海事施工已持續推進,台電也把二期完工時間鎖在年底前。這種案子最怕的就是船機、承包與海象三件事同時打結,現在至少前兩項已有處理方案。
整體看下來,一期已經走到營運改善階段,二期還在施工與契約協調階段。可用率上升代表一期管理開始成熟,年底完工則是二期目前最直接的觀察點。接下來要看的,會是海事施工能否按期完成,以及二期完工後能否把施工期的摩擦,轉成更穩定的長期發電表現。
關於作者
1
台積電法說後怎麼布局?10月中至月底三階段操作策略一次看懂
2
【每日簽到領獎】最高送 400 元超商禮券 + LINE Points
3
AI股殺盤第二個原因曝光!不是需求消失,而是市場開始擔心「借錢蓋AI」
4
匯入庫存送關鍵產業解析:每天花五分鐘看完持股異動,整合台美股更省時
5
【籌碼K線 1月登入禮】籌碼集中股(4)
AI股大跌之后:看懂收入兑现、融资成本与抄底风险
anhour ago
【00991A】10/16 操作日報|趁回檔加碼半導體與散熱指標
2hours ago
【00403A】10/16 操作日報|資金換手!減碼台光電大買華通
2hours ago
【00981A】10/16 操作日報|經理人趁回檔狂加碼AI零組件
2hours ago
PCB市場上看290億美元!AI算力升級帶旺板材 3大台廠搶商機
3hours ago
